装修房子的详细步骤

时间:2019-12-23 16:39:00编辑:刘牛来源:曲谱自学网

曲谱自学网今天精心准备的是《装修房子的详细步骤》,下面是详解!

data-log="fm:oad,pos:oad-ti,si:0,relv:0,st:2"自己装修房子的步骤有哪些

有没有详细的答案...

有没有详细的答案

具体流程如下:

1、设计:装修时首先要确定的一个项目,定制一个或几个适宜的方案,并选择自己所能承受的档次,高档、中档或者低档。设计费包括策划,一般占整个装修费用的5%-20%不等。规划设计过程需要合理布局,适当分配资金,不要让后面的施工重复使用劳力和材料。

2、材料:在制定了装修方案以后,就要开始根据设计进行材料的选择。装修材料已是产品化流水作业,装修已成模式,实际上它就是一种组合。为了寻找一合适的的价格,需要多跑几个建材市场,以寻找最佳组合的材料和价格。材料是家装费用当中支出最大的一块,材料掺假也时有发生,因而在选择过程当中尽量要谨慎,不要买一些没有品牌的产品,以免碰到假货

3、探价砍价:在找到自己合适和中意的材料后,就需要进行探价,商家往往会开出相当高昂的价格,并声称便宜。这时就可以拿出上一步自己探明的市场大致价位和其砍价,并探到其底价为止。

4、认定价格、签约:确定了设计规划和材料的大致费用,就可以与一些装修商联系。最好先咨询一些专业人士,介绍比较可靠的装修商,并与之签定合同。合同中的内容应包括使用的材料、指定品牌以及双方认同的价格,越具体越好,以避免今后的纷争。

5、总预算:在设计和问明价格的基础上,与装修商一同预算出整个装修过程的费用,包括设计、材料、施工费等。

6、时间准备:装修毕竟是一项大开支,需要在前腾出足够的时间把设计、材料、问价和预算都做到位,前期准备得越充分,装修的速度才能越快。

扩展资料:

房子装修注意要点:

一, 整体预算要考虑周全

1,确定装修材料预算。首先家庭成员要对装修的基本内容达成一致,比如做不做家具、地面铺什么材料、各房间的功能是什么等。然后到各大装饰市场做一个摸底,包括装饰用的墙面涂料、地板(复合与实木)、墙地砖、各种装饰板材、洁具、厨具等。在掌握了各种材料的大致市场价格以后,建议不妨全家坐下来进行商讨,了解上述材料的品牌、材质、产地、性能、价格等方面的情况,有利于在和专业装饰公司洽谈的时候心中有数,并且可以根据掌握的一手情况大致做一个前期预算,以便合理地安排装修的项目和准备相应的资金。

2,做出装修项目的预算。消费者手上要有新居室的平面图,将客厅、卧室、书 房、餐厅、厨房、卫生间的居住和使用要求、设施要求在图纸上定下来,并列出将做项目的清单,再根据装饰市场提供的价格参数进行估算,得出一个前期的预算。

3,装修档次不同,预算不同。家庭装修是一项综合工程。它有许多未知的因素存在,也有不同的档次之分,这就需要给装饰公司一个布局、规划的时间(约一周时间),以便根据不同的装修档次确定出一套适合您的方案和预算。如果是简单装修,对木地板、乳胶漆、墙地砖、胶合板等基础大项材料进行专项了解,核算出的价格就基本是总造价的主体了;如果是高档次的装修,除了基础项目外,还要留出一定空间让设计师从美学角度进行点缀。

二,合理分配使用预算资金

1,装修、装饰———孰轻孰重。“重装修轻装饰”将逐步形成潮流,因为,装修的手段毕竟有限,无法满足个性家居的设计要求,而风格各异、款式多样的家具和家居装饰品,却可以衍化出无数种家居风格。所以,许多人在装修时只要求高质量的“四白落地”,同时利用装饰手段来塑造家居的性格。因此,应把预算资金的大部分投入在装饰中。

2,客厅、卧室———哪个重要。“大厅小卧”的形式越来越多,您不妨对客厅的投入多一些,对卧室的装修少花一些。装修客厅最重要的是要体现这个家庭的特色。顶、墙、地的处理不仅质量要高、材质要好,而且装饰手法上要新颖。在家具的配置、装饰品的选用上,客厅所占的份额都应是整体预算中最大的。与此相反,卧室的装修和装饰以简洁、温馨为主,用不着太过雕琢。

3,顶、墙、地———区别对待。家居房间的净高普遍比较低,大约在2.5—2.8米之间,为了不致产生压抑感,房间的顶部处理以简单为宜。墙面的装修也是以简单为宜。这样做既节约经费,效果也奇佳。对于地面的装修则需要下功夫了,因此地面装饰材料的质地和颜色,决定了房间的装饰风格,而且地面的使用频率明显要比墙和顶棚高。就地面材料而言,质感、装饰效果俱佳的复合木地板更适合家庭使用。

4,厨房、卫生间———要下功夫。厨房是家庭中管线最多的地方,装修时也最让人头痛。多投入一些资金,把厨房搞得漂亮一点还是值得的。整套厨房家具市场逐渐看好,这正是“厨房革命”的新动向。卫生间的装修也存在同样问题,由于大部分卫生间的通风和采光条件不太好,所以在装修上更要下一番功夫。从设计的布局、卫生洁具的搭配到功能区域的划分、墙地砖的选择等等,每一个环节都不能忽视。

三、审核预算不能忽视

1,审核图纸要准确。在审核预算时,应该先审核好图纸。一套完整、详细、准确的图纸是预算报价的基础,因为报价都是依据图纸中具体的尺寸、材料及工艺情况而制定的,图纸如果不准确,预算也肯定不准确。

2,工程项目应齐全。核定预算中所有的工程项目是否齐全,看是否把您要做的东西都列在预算单上了,有没有少报一扇门或漏掉了厨房墙面贴砖和卧室中踢脚线等现象,这些漏掉的项目到了现场施工时,肯定还是要做的,但免不了要办增项手续,增加意料之外的又一笔开支。

3,计量单位看真切。在家具制作上,各装饰公司的区别比较大,比如做大衣柜或书柜,有的公司用“延米”,有的用“平方米”,这时候应特别留意,因为往往按“平方米”计算的家具不论多高多宽,都按实际平方米数乘以单价去计算,而用“延米”计算的家具是有高度限制的。

4,材料工艺要写清。装饰公司应准确告诉客户,所报价格是由什么材料、什么工艺构澈美骱δ。比如看到这么一个报价,墙面立邦漆30元/平方米,这显然不够具体, 因为“立邦”只是一种漆的品牌,它有很多产品,有内墙漆、外墙漆、木器漆;内墙中又分几大类,每种漆又有很多种颜色;有具体的工艺也要写清楚,因为不同的操作方法将直接影响到今后的使用寿命。

参考资料:

百度百科——房屋装修

装修房子从哪一步开始,步骤是什么?

装修房子的步骤:

一、大致流程

前期设计-主体拆改-水电改造-木工-贴砖-刷墙面漆-热水器安装-厨卫吊顶-橱柜安装-烟机灶安装-木门安装-地板安装-铺贴壁纸-开关插座安装-灯具安装-五金洁具安装-窗帘杆安装-拓荒保洁-家具进场-家电安装-家居配饰

(一)前期设计

在前期设计中,须对房间进行详细的测量,测量内容包括:

1、明确装修涉及的面积。特别是:贴砖、墙面漆、壁纸、地板等面积;

2、明确墙面尺寸。特别是需摆放家具的墙面尺寸。提醒大家:开工前,别忘记去物业办理开工手续,交装修押金。

(二)主体拆改

施工阶段,主体拆改是首要项目,包括:拆墙、砌墙、铲墙皮、换塑钢窗等。主体拆改,就是先把框架搭起来。

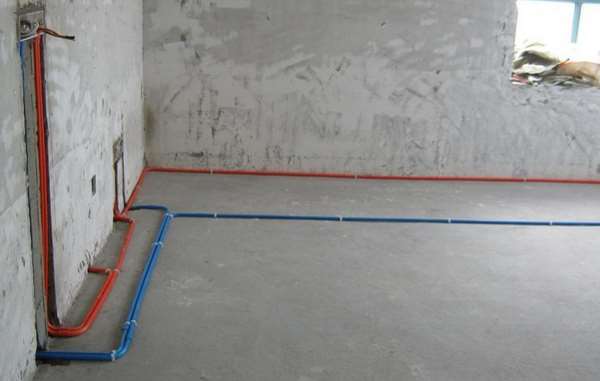

(三)水电改造

水电改造前,主体拆改基本完成。水电改造与主体拆改之间,进行橱柜的第一次测量。因墙地面没处理,设计师不能给出具体的设计尺寸,而只是提出一些建议。主要包括:

1、油烟机插座是否影响今后的安装;

2、水表的位置是否合适;

3、上水口是否便于安装水槽。

水路改造完,最好把卫生间的防水做了。厨房一般不做。

(四)木工

木工、瓦工、油工是施工“三兄弟”,顺序:木—瓦—油。出场原则:“谁脏谁先上”。

(五)贴砖

在“瓦工老二”作业的过程,涉及以下三个环节:

1、过门石、大理石窗台的安装。过门石和地砖一起铺。

2、地漏的安装。地漏是五金中第一个出场的,它与地砖配合安装。所以,在开始逛建材时,应赶早买地漏。

厨房墙地砖贴完,可预约橱柜第二次测量。

(六)刷墙面漆

“油工老三”进场,完成墙面基层处理、给家具上漆等。准备贴壁纸的同学,只需让墙面做基层处理。

(七)热水器安装

墙地面装修完,热水器送货、安装。热水器安装在吊顶前。

(八)厨卫吊顶

热水器装完,下一步就是吊顶。厨卫吊顶打头阵。在厨卫吊顶时,厨卫的防潮吸顶灯、排风扇应买好。一般厨卫吸顶灯、排风扇同时装好。

(九)橱柜安装

吊顶结束,可橱柜上门安装。同时安装水槽和煤气灶,橱柜安装前,最好把煤气通了,因为装好后需试气。

(十)烟机炤具安装

烟机灶安装最好和橱柜安装同一天,方便师傅协调。

(十一)木门安装

橱柜装完第二天,一个多月前木门测量完后,现可预约安装。实木门的制作为一个月,所以,为了让工期衔接紧密,在主体拆改完后让木门厂家上门测量。

(十二)地板安装

木门安装的第二天,可装地板,地板安装需注意几个问题:

1、地板安装前,让厂家勘测下地面是否需要找平。

2、地板安装前,地面要清扫干净,同时保证地面的干燥。

(十三)铺贴壁纸

地板安装的第二天,家里收拾干净了,可壁纸铺贴。铺贴壁纸当天,地板应做下保护;清理地板上遗留的壁纸胶。铺贴壁纸前,墙面做到“什么都不要有”。

(十四)开关插座安装

在卫生间里,插座、开关必须防水,插座要带盖子。入口处的电灯开关,建议使用感应型或荧光型。

开关插座宁多勿少,家用电器都越来越多,一旦没有插座时,想再安装就难了。

(十五)灯具安装

装完灯,家里就亮了,告别白炽灯泡刺眼的强光。

(十六)五金洁具安装

买好的上下水管件、马桶、晾衣架等,一并装上。“大件”装好后,家里仍然“生冷”,等灯具、五金洁具装好后,家里就“活”了。

(十七)窗帘杆安装

窗帘杆的安装,家装基本结束。

(十八)拓荒保洁

拓荒保洁前,不要装窗帘,拓荒保洁时,家里不要有不必需的家电,保持更多的“平面”,以便彻底的清扫。

(十九)家具进场

家具的购买,建议在水电路改造完后,基本尺寸大致有数。

(二十)家电进场

家电该进场的进场,该安装的安装,准备入住。

(二十一)家居配饰

不妨去淘宝买点家居配饰,摆放在显眼的角落,让家看起来不再单调。

扩展资料:

水电改造完成后木工进场,做木工要注意:

①拿到设计师的图纸时,最好自己在签字前仔细地复核一下尺寸。

②木工应自带工具箱、工作台、空气压缩机等常用工具,特别是工作台一定不要让装修工人用用户买的木材订做。在装修前一定要跟装修公司或装修队工头讲清楚。

③木工进场前,板材先进场,仔细看一下进场的板子是否与合同相符,是否是正品。在南方的有些地方装修还要记得让白蚁公司来防白蚁。和水电工一样,木工也是装修队利润的来源大头,同时也是装修中的甲醛来源大头。要控制这一点,除了板子要符合国家环保规定外,用的木器漆也要选好。

油漆工进场要在泥水工批完灰墙面干透之后进场批腻子,也就是进度表中所说的油漆第一阶段,如有装石膏线的,也同时在这个时候装,装石膏线是油漆工的事。

装修刷漆如果是一遍底漆两遍面漆,那么必须用砂纸打磨墙面三次。

第一次打磨是在批完腻子开始刷第一遍底漆前,务必用砂纸将批完腻子且已经干透的墙面打磨一遍;

第二次打磨是在刷完底漆且干透刷第一遍面漆之前,这时用的砂纸最好是比第一遍打磨的砂纸标号高一些;

第三遍是在刷完第一遍面漆且干透后刷第二遍面漆之前,这时务必用高标号的砂纸打磨墙面,只有这样才可以保证墙面的涂刷效果。否则的话,墙面涂刷完之后,十有八九会出现摸上去像面粉的那种手感。还要说的一点是油漆加水的问题,每一种油漆的加水比例都有一定限制,应注意要严格按施工说明施工。

参考资料:

百度百科——装修流程

装修房子的步骤

房屋装修的步骤:
1前期设计--2主体拆改--3水电改造--4木工--5贴砖--6刷墙面漆--7厨卫吊顶--8橱柜安装--9木门安装--10地板安装--11铺贴壁纸--12散热器安装--13开关插座安装--14灯具安装--15五金洁具安装--16窗帘杆安装--17拓荒保洁--18家具进场--19家电安装--20家居完成, 大致是按照这20步完成的。
(一)前期设计
同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会形成构思和框架。所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战方案”,是家装的“灵魂环节”。
在前期设计中,朋友们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括:
1、明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;
2、明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。
(二)主体拆改
进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。
(三)水电改造
水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
1、看看油烟机插座的位置是否影响以后油烟机的安装;
2、看看水表的位置是否合适;
3、看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的朋友完全可以自行完成。水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
(四)木工
木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。基本出场原则是——谁脏谁先上。“谁脏谁先上”也是决定家装顺序的一个基本原则之一。
(五)贴砖
在“瓦工老二”作业的过程,还涉及以下三个环节的安装:
1、过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2、地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。所以,朋友们在开始逛建材的时候,应该赶早儿买地漏。
3、油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。
“瓦工老二”离场,这时候可以约橱柜第二次测量了,准确地说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。
(六)刷墙面漆
“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的朋友们,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。
(七)厨卫吊顶
橱柜吊顶作为安装环节打头阵的,还是在延续对家的“包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。朋友们最好把厨卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。
(八)厨柜安装
吊顶结束后,可以约橱柜上门安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。
很多朋友们厨卫吊顶选择防水石膏板配合防水漆,装修队报价一般在120元以上每平米,比一般的铝扣板、PVC扣板吊顶都要贵。石膏板吊顶从视觉上看起来比较平整,但是以后顶面水管一旦出现问题,或者楼上漏水需要楼下配合维修等,石膏板吊顶就要整体拆除,比起扣板吊顶费事得多。所以,大家在选择石膏板吊顶的时候还需慎重。
(九)木门安装
在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸。事先应该准备好相关五金。
如果你想让木门厂家安装窗套、垭口的话,在木门厂家测量的时候也要一并测量,并在木门安装当天同时安装,同时应考虑将大理石窗台的安装时间向后错,排在窗套安装之后。备注:木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高——好看。
(十)地板安装
在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:
1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;
2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
3、地板安装时,有条件的话,地板的切割一定要在走廊。
(十一)铺贴壁纸
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了,顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。
(十二)散热器安装
在壁纸铺好的第二天,更换散热器或者拆改散热器的朋友们可以踏踏实实的把散热器挂墙上了。同样是一天的时间。
木门——地板——壁纸——散热器,这是一个被普遍认可的正确安装顺序,先装木门是为了保证地板的踢脚线能和木门的门套紧密接合;后装壁纸主要是因为地板的安装比较脏,粉尘多,对壁纸污染严重。此处再次用到前面说的“谁脏谁先上”的原则。最后装散热器是因为只有墙面壁纸铺好才能安装散热器。
装修过程的逐次逐步也就是在种种制约与被制约的条件下设计出来的。偶尔也有例外,比如霍尔茨门需要先装地板后装门,不过这样的例外在装修过程中并不多见。
(十三)开关插座安装
(十四)灯具安装
装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光——感觉不错。
(十五)五金洁具安装
之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美;第一次在家里新装的马桶出恭,都会很有成就感,给它起个不错的名字——“处女座”。
(十六)窗帘杆安装
窗帘杆的安装标志着家装的基本结束
(十七)拓荒保洁
拓荒保洁之前,不要装窗帘,记得“解说窗帘”那篇帖子里提醒过大家。拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便拓荒保洁能够彻底的清扫。
(十八)家具进场
关于家具的购买时间,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。所以,有些朋友们在装修还没开始之前,已经急着把家具都订了,个人感觉没什么必要。
(十九)家电进场
到了这时候,家电该进场的进场,该安装的安装,准备入住了!
(二十)家居配饰
家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等等等……总之,入住之后,你就可以自由发挥了。

房屋装修详细步骤有哪些?

详解装修流程
装修流程, 菜鸟入门
一、 前期设计
在前期设计中,我们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,这除了让你购买建材时准确外,在结算时更能免遭被黑。

测量的主要内容包括:
1. 明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积。
2. 明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。

二、 主体拆改
进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、铲墙皮、拆暖气设配、换塑钢窗等等。说白了,就是把工地的框架先搭起来。

三、 水电改造
在水电改造和主体拆改这两个环节之间,一些菜鸟可能知道,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
1. 看看油烟机插座的位置是否影响以后油烟机的安装。
2. 看看水表的位置是否合适。
3. 看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的菜鸟完全可以自行完成。水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
有菜鸟一直认为装修开始之前,一些主料应该事先 。俺大师要说的是,除非是主体改拆需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦。

四、 木工
木工、泥工、油漆工是施工环节的“三兄弟”,基本出场顺序是:木工、泥工(瓦工)、油漆工。基本出场原则是谁脏谁先上。

五、 贴砖
如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“泥工老二”进场贴砖,这很正常,因为两者本身没什么冲突。
“泥工老二”作业的过程,还涉及以下三个环节的安装:
1. 过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2. 地漏的安装。地漏是家装五金件中第一个出场的,因为他要和地砖共同配合安装。所以,菜鸟们在开始逛建材市场的时候,应该赶早儿买地漏。
3. 油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。
“泥工老二”离场,这时候可以约橱柜第二次测量了准确的说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。

六、 刷墙面漆
“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的菜鸟,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。
此时,当“老大”、“老二”、“老三”相继离场之后,很多菜鸟会认为自己的装修结束了,其实按环节来数的话,三分之一还不到。大家之所以有这种感觉是因为,人们普遍理解的装修只是装修的“施工环节”,其实装修的“安装环节”也是装修的重头所在。

七、 厨卫吊顶
作为安装环节打头阵的厨卫吊顶,还是在延续对家的“包装”。在厨卫吊顶的同时,橱卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。菜鸟们最好把橱卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。

八、 橱柜安装
吊顶结束后,可以约橱柜上门安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

九、 木门安装
在橱柜安装的第二天,早在一个多月前木门应已测量完成,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸、菜鸟们应该事先准备好相关五金。
【备注】木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高才好看。

十、 地板安装
在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:
1. 在地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平。
2. 地板安装之前,家里铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。

十一、铺贴壁纸
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

十二、开关插座安装

十三、灯具安装
装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光,感觉不错。

十四、五金洁具安装
之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金结局装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开水龙头看着水哗、哗的流,心里都会挺美;第一次在家里新装的马桶出恭,都会感到有成就感。对了,你可以给它起个不错的名字:“处女座”。

十五、窗帘杆安装
窗帘杆的安装标志着家装的基本结束。

十六、拓荒保洁
拓荒保洁之前,不要装窗帘。拓荒保洁时,家里不要有家具以及不必须的家电,要尽量保持更多的“平面”,以便拓荒保洁能够清彻底扫。

十七、家具进场
家具的购买时间,最早也要在水电改造完成之后,这样选择家具的基本尺寸范围我们心里才大致有数。有些菜鸟在装修还没开始之前,已经急着把家具都订了,这没什么必要。

十八、家电进场
到了这时候,家电该进场的进场,该安装的安装,准备入住了!

十九、家居配饰
家居配饰是家装的最后一步,而且已经有装修转为装饰了,包括窗帘的安装都属于家具配饰环节。至于买窗帘,最好在订好家具之后,以免风格冲突。
家具配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品…………总之,入住之后,你就可以自由发挥了。这个时候,你已经由菜鸟荣升为装修大师了。

省钱秘笈:绝对让你省钱的9个装修要点
省钱, 要点, 秘籍
1.展示柜不作壁板
木板要省钱也可以从壁板动脑筋。柜子钉壁板除了有防潮的功能外,还有受重的考量。若壁面没有渗水的问题,没有放置重物,可以不要钉柜子的壁板。像主卧这面展示柜,主要是要让屋主放置个人收藏品及化妆品,所以设计师并没有钉上壁板,这样既省钱又有美感。

厨房要省钱一定得要从厨具及磁砖下手,考量到预算,设计师全部采用国产用品。本来台面是用珍珠板,但因为屋主想要人造石的台面,预算又不足,设计师就很大方地送了人造台面。* Z) j, `2 e4 m

3.三面铝窗造型最省钱
阳台女儿墙上,本来就有架铝窗,但因为太过陈旧,设计师将原有的铝窗拆除,再换上新的铝窗。铝窗最省钱的作法,就是用三面铝窗,搭配5mm厚的强化玻璃,若是用格子的造型铝窗,价格得多1倍。

通往后阳台的落地门,屋主本来希望能作格子状的落地铝门较有变化,但预算实在不足,设计师便用格子玻璃来代替,一样有格子落地门的效果,价格却省了1半以上。

5.隔墙作更衣室
更衣室比作衣橱便宜,设计师便从儿童房偷出将近1坪(1坪等于3.3平方米)的空间,用木作夹板隔出更衣室,为了美感,设计师还特别在壁板挖了洞作造型。
6.地板垫高作床架
卧房最少也要1张双人床或2张单人床时,设计师考量既然要作木地板,不如把地板架高,在地板上摆2张单人床垫,就可以省下2张单人床架的费用。架高地板虽然得再加钱,但比起2张床架的钱还是便宜的。

7.柜子用木作搭配系统家具门片
装修要省钱,一定得要从木作动脑筋。一般木作柜子的计价方式,除了木工施作柜体及五金配件的价格外,还包括了门片油漆的费用。为了省钱,设计师便用请木工钉作作柜子的桶身,再用系统柜的门片,这样不但省了门片油漆的费用,再加上系统柜的价格本来就比木作柜子便宜,就可以省下不少钱。

8.玄关隔屏用鞋柜取代
为了不让来客一眼就看到客厅,屋主一直希望入门处能作玄关隔屏。考量到实用及预算,设计师建议用鞋柜代替。虽然鞋柜的价格比玄关隔屏来得贵,但却比较实用,最重要也省了玄关隔屏的费用。

9 喜欢大理石光滑的质感,屋主一直希望客厅的地板能铺上大理石。但因为大理石不含施工,光材料就很贵,预算不允许。设计师便建议采用60×60的抛光石英砖代替,当然就省也不少钱。
回答人的补充 2009-10-06 20:27 新房装修要注意些什么

一、如何计算材料款
  在装修中我们要考虑到水泥、沙子、白水泥的价格、装修过程中的损耗、铺地面对尺寸的比例。这样,我们还是总结一下各种材料在使用中的量,才能真正计算出材料款的多少。
  地面铺瓷砖、花岗岩等材料, 每10m约用水泥90kg,沙子0.3m主材应预备5%损耗。
  二、 如何划分各种材料款比例
  我们到材料市场上去采购材料时,当然会准备一定的款额,这时就需要划分购买款项的比例,假如仅地面就花去了总款额的大部分,其他的材料就无法再进行下去了。 通常材料款的比例如下(此为参考数据,我们也可根据实际情况和自己意向划分比例): 内容 说明 比例
地面 石材、瓷砖、木地板等 40%
门窗 门窗用木材、饰面板等 20%
非购买家具 需现场加工的储物柜等 10%
油工料 含涂料、油漆等一切与油式相关材料 10%
暖工料 改管线、换水嘴等 5%
电工料 改线、开关、灯具等 15%

  三、 省下10%用到何处
  花钱要有计划,还是"游刃有余",作为居室装修的主人们,都是想少花钱多办事,装修之前也都有一个花钱的限额。如在装修时,我们建议您应在限额上省下10%,以备后用,此利大于弊。 因为就算您再有经验也难以事先将居室装修考虑完备,丢三落四是常事。门厅里少装一盏灯,影响了照明效果;边角想增添一个装杂物的柜子,诸如此类,东边一点西边一点,又要花去你不少钱,所以在装修之初省下10%以填补此空缺,也落得心平气和。

  四、 花多少钱,办多少事
   1. 绝不告诉装修公司自己准备了多少钱来装居室,假设本来整个房子的装修只需花4万元足够了,然而在自己不知情的状态下,透露了自己准备了6万元,那么装修公司却报来5.5万元,岂不大吃亏。
   2. 不能只与一家装修公司交涉,应货比三家,谁家便宜就找谁家。
   3. 装修公司报价时含有大量的水份,就算你砍去一半,但他还是有很大的利润,应算清装修的实际费用。
  五、 装修款的去处。
    1. 主要材料(如木地板、贴面板、油漆等)。
    2. 辅助材料(如地板胶、水泥沙子等)。
    3. 运输费(从材料市场运至工地的车费)。
    4. 工人工费(工人加付出劳动的工资)。
    5. 损耗费(材料的损耗或剩余材料的费用)。
    6. 工具耗料(如钻头,砂轮机等)。
    7. 水电费(装修时所消耗水电总费用)。
    8. 装修公司利润(装修公司给您装修,必得一部分利润)。
  六、 如何降低造价
    1. 要邀请有经验者一同去采购材料,因为熟悉材料市场的人了解市场价格,这既省钱又省时省力。
    2. 所谓"淡期生意难做",其实就是材料没人买,价钱又便宜,这时购买材料是一个好的节省开支途径。
    3. 最好是不要请过大的装修公司,因为大的装修公司的成本比较高,费用未必能承受得起。
    4. 为了保证质量,我们应避免进行二次返工,最好是不要请街边工人施工,图小便宜。
    5. 大面积使用一种材料的部位降低价格,最终能省下不少的钱。
  七、 容易忽视的地方
    1. 客厅
      a、较小的面积却铺了深色地面,使之有一种狭窄压抑的感觉。
      b、墙面的电源和闭路插头忘了改线移位,距离准备摆放电视机、音响的位置太远,无法接上。
      c、客厅内鞋子乱堆乱放、没有准备一个收纳柜。
      d、沙发和电视柜之间是走道,有人在中间穿行,扰乱人欣赏节目。
      e、地面的材质太硬太冷,人居其中会感觉有股寒意。
    2. 卧室
      a、床铺正对面设计一个向阳窗子,阳光会骚扰人的睡眠。
      b、床头没有电源、插头;开关离床太远,每天摸黑上床。
      c、小孩房的光线不够,影响视力。
      d、邻近街头的窗未作隔音处理,噪音扰人心烦。
      e、天花板的颜色过于鲜艳,使人兴奋,难以入眠。
      f、衣柜附近未设计穿衣镜。
  八、 家装中禁止拆改的地方
    1、 以砖、钢筋混凝土建成的,厚度在240毫米以上,敲击声音比较沉闷的承重墙不能拆改。
    2、 阳台的半截墙不能拆改。
    3、 房间内的横梁和柱子不能拆改。
  九、 玻璃世界
     在日常生活中,我们可以经常见到玻璃,家装中不同类型的玻璃用于不同之处,也有很大的讲究,玻璃大致可以分为:磨砂玻璃、花纹玻璃、彩色玻璃、夹丝玻璃、玻璃砖。 居室装修中玻璃的用处有:玻璃柜门、卫生间玻璃门、隔断玻璃、玻璃门、玻璃砖隔墙、玻璃吊顶等。 提及玻璃,自然而然要想到镜子,居室中如没有镜子,是不可想象的。镜子的位置很重要,也就是说何种式样的镜子就应该放在何种空间里。如:卧室应配置穿衣镜、餐厅墙壁上应挂一面大平镜、卫生间用镜、展示柜用镜等。
  十、步入家庭的铁艺
    铁花制品最早用在户外,随着返朴归真的时尚,近年来逐步进入家庭,铁艺可谓处处可用,能起到冷静古朴的效果,也能体现现代感。
    1、 铁艺只能作为画龙点睛。
    2、 铁艺若能搭配使用,如铁隔断旁放一套铁制椅桌,效果比突然冒出一件来得自然。
    3、 铁艺制品总体质感较冷,选择它时要慎重。
    4、 在室内选择薄而轻的铁艺制品,一般感觉要舒服一些。

  十一、"家装"合同的注意事项
   A.充分做好两手准备。在双方签订合同时最好附加一条,如果甲方不满意装修队伍的施工,可在施工之日起十日内有权终止合同。
   B.在签定合同之前,应检查乙方的营业执照是否由国家工商行政管理机构所签发的。
   C.为了自己在材料上不吃亏,有必要在合同上详细注明哪一部分使用何种材料。
   D.合同中应注明付款方式,最好是分期付款方式。即合同签订后付30%,中期付50%,待竣工验收合格后再付清。
   E.合同中双方的责任与义务:在施工中,施工方有责任按照客户的要求进行,中途不能无故更改,而客户也有义务给施工方提供水电等方面的条件。
   F.施工期是由双方事先约定好的,由于施工方原因造成的拖延工期,责任由施工方负责,若由于客户有特殊原因或自然原因,工期应顺延,但应与施工方签订临时更改协议。
   G.工程进行到最后时,对于施工过程中的验收必不可少,验收与否应有手续,不可口头协议,在手续上应加盖乙方的公章,不能只是代表签字。
   H.为预防在施工中有违约现象的出现,所以签定合同时不应只写" 双方协同解决 ",应注明提请地方法院或消费者协会解决。
   I.应与乙方签定安全生产及防火协议,如乙方在操作中有违章操作,甲方不能纵容,发现问题应及时制止。注意"暗藏杀机"的条款。例如合同上写的是工期50个工作日,但乙方想来干一天就干一天,不想来就不来,那何时才能凑够50天呢,应注明到某年某月某日竣工,如合约上写的是内墙涂饰面,不注明什么品牌,那乙方就能利用普通内墙涂料取代高级内墙涂料。
    J.注意" 暗藏杀机 "的条款。例如合同上写的是工期50个工作日,但乙方想来干一天就干一天,不想来就不来,那何时才能凑够50天呢,应注明到某年某月某日竣工,如合约上写的是内墙涂饰面,不注明什么品牌,那乙方就能利用普通内墙涂料取代高级内墙涂料。
   K.一般材料的损耗应该在5%以下,有些施工队伍不注意材料的节约,乱裁乱挖,致使材料的损耗相当大,所以签定合同时要在备注栏中加以约定。注明:如乙方在施工过程中造成的材料损耗超过5%,其损失费用由乙方承担。
  十二、"家装"工种区域分类
  正规的装修公司对于工种的分类也应该是很严格的,要求细致,各负其责。我们有时见的那些一个人既会砌砖,又会电焊,那属于"野路子",一般正规的装修公司的分工如下:
  工地工长:负责全面工作。如组织纪律与住户交流,同包工头和设计人员探讨方案等。
  木 工:负责所有的木制工作。如吊顶、制作家具、木地板、暖气罩、门窗包边、安装镜子等。
  电 工:负责所有的与电有关联的工作。如布置线路、安装灯具和电开关等。
  油 工:负责所有的油漆工作。如门、窗、家具、墙壁涂刷油漆等。
  水 工:负责水管、气管的改装及其安装浴室设备等。
  泥 工:负责石材、磁砖类的铺设及一切与水泥沙浆有关的工作。
  假如"家装"工程量大,还需配备杂工,负责打扫卫生、清运垃圾、搬运材料等。工程小的话,这样的杂工便可由其他的工种取而代之。
  对于家装公司选定的另一个至关重要的方法就是注意其公司管理人员素质的高低。信誉不好的公司其内部管理混乱,管理人员会经常犯以下毛病:
   1、 投机取巧。客户不在场时指令工人用次料施工,当客户检查时,他便抵赖或者闪烁其辞。
   2、 说话不算数。和客户约好时间后,经常不守时,或找别的借口干脆推掉会晤。
   3、 记性差。客户提出的种种要求不能给予满足,忘记得干干净净,或者故意拖着不办。
   4、 态度蛮横。当客户与其签定合同后,态度便骤然变之,甚至以恐吓的言辞威胁。
  所以如要把自己的居室装修得很靓丽,其重要的就是选定一个正规的装修公司。

装修一套房子的步骤,以及过程,从开始到结束,越详...

一、 前期设计
在前期设计中,我们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,这除了让你购买建材时准确外,在结算时更能免遭被黑。

测量的主要内容包括:
1. 明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积。
2. 明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。

二、 主体拆改
进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、铲墙皮、拆暖气设配、换塑钢窗等等。说白了,就是把工地的框架先搭起来。

三、 水电改造
在水电改造和主体拆改这两个环节之间,一些菜鸟可能知道,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
1. 看看油烟机插座的位置是否影响以后油烟机的安装。
2. 看看水表的位置是否合适。
3. 看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的菜鸟完全可以自行完成。水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
有菜鸟一直认为装修开始之前,一些主料应该事先 。俺大师要说的是,除非是主体改拆需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦。

四、 木工
木工、泥工、油漆工是施工环节的“三兄弟”,基本出场顺序是:木工、泥工(瓦工)、油漆工。基本出场原则是谁脏谁先上。

五、 贴砖
如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“泥工老二”进场贴砖,这很正常,因为两者本身没什么冲突。
“泥工老二”作业的过程,还涉及以下三个环节的安装:
1. 过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2. 地漏的安装。地漏是家装五金件中第一个出场的,因为他要和地砖共同配合安装。所以,菜鸟们在开始逛建材市场的时候,应该赶早儿买地漏。
3. 油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。
“泥工老二”离场,这时候可以约橱柜第二次测量了准确的说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。

六、 刷墙面漆
“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的菜鸟,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。
此时,当“老大”、“老二”、“老三”相继离场之后,很多菜鸟会认为自己的装修结束了,其实按环节来数的话,三分之一还不到。大家之所以有这种感觉是因为,人们普遍理解的装修只是装修的“施工环节”,其实装修的“安装环节”也是装修的重头所在。

七、 厨卫吊顶
作为安装环节打头阵的厨卫吊顶,还是在延续对家的“包装”。在厨卫吊顶的同时,橱卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。菜鸟们最好把橱卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。

八、 橱柜安装
吊顶结束后,可以约橱柜上门安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

九、 木门安装
在橱柜安装的第二天,早在一个多月前木门应已测量完成,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸、菜鸟们应该事先准备好相关五金。
【备注】木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高才好看。

十、 地板安装
在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:
1. 在地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平。
2. 地板安装之前,家里铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。

十一、铺贴壁纸
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

十二、开关插座安装

十三、灯具安装
装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光,感觉不错。

十四、五金洁具安装
之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金结局装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开水龙头看着水哗、哗的流,心里都会挺美;第一次在家里新装的马桶出恭,都会感到有成就感。对了,你可以给它起个不错的名字:“处女座”。

十五、窗帘杆安装
窗帘杆的安装标志着家装的基本结束。

十六、拓荒保洁
拓荒保洁之前,不要装窗帘。拓荒保洁时,家里不要有家具以及不必须的家电,要尽量保持更多的“平面”,以便拓荒保洁能够清彻底扫。

十七、家具进场
家具的购买时间,最早也要在水电改造完成之后,这样选择家具的基本尺寸范围我们心里才大致有数。有些菜鸟在装修还没开始之前,已经急着把家具都订了,这没什么必要。

十八、家电进场
到了这时候,家电该进场的进场,该安装的安装,准备入住了!

十九、家居配饰
家居配饰是家装的最后一步,而且已经有装修转为装饰了,包括窗帘的安装都属于家具配饰环节。至于买窗帘,最好在订好家具之后,以免风格冲突。
家具配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品…………总之,入住之后,你就可以自由发挥

装修房子的步骤怎么安排、

  主要是根据自己的生活习惯设计,并且对自己的房间进行一次详细的测量,大家不要犯懒,最好亲自测量一遍,测量的内容主要包括: 明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。 或者直接找装修公司的设计师上门给你测量,现在装修公司竞争激烈,很多公司都提供设计师免费上门量房服务的,然后他们会根据你的室内布局出平面设计图。

  2
  主体拆改 :
  进入到施工阶段,主体的填充墙拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等。主体拆改说白了,就是先把工地的框架先搭起来。

  3
  水电改造:
  水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
  (1)看看油烟机插座的位置是否影响以后油烟机的安装;
  (2)看看水表的位置是否合适;
  (3)看看上水口的位置是否便于以后安装水槽。
  (4)对于橱柜的第一次测量,稍微有经验的朋友完全可以自行完成。水路改造完成之后,最(5)好紧接着把卫生间的防水做了。厨房一般不需要做防水,建议做防水。

  4
  木工:

  木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木工→瓦工→油漆工。基本出场原则是谁脏谁先上。

  其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合。

  5
  贴砖:
  在“瓦工老二”作业的过程,还涉及以下三个环节的安装:
  (1)过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
  (2)地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。所以,朋友在开始逛建材的时候,应该赶早儿买地漏。
  (3)油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。
  “瓦工老二”离场,这时候可以约橱柜第二次测量了,准确地说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。

  6
  刷墙面漆 :
  “油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的同学,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。至于是否要留最后一遍面漆,个人感觉这个问题没必要太较真儿,从我装修过的经验来看,留一遍面漆的意义不是很大,因为后面的操作没有比刷漆再脏的了。

  7
  厨卫吊顶:
  橱柜吊顶作为安装环节打头阵的,还是在延续对家的“包装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。建议大家最好把厨卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。

  8
  厨柜安装
  吊顶结束后,可以约橱柜上门安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

  9
  木门安装

  (1)在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸。事先应该准备好相关五金。
  (2)如果你想让木门厂家安装窗套、垭口的话,在木门厂家测量的时候也要一并测量,并在木门安装当天同时安装,同时应考虑将大理石窗台的安装时间向后错,排在窗套安装之后。
  (3)备注:木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高——好看。

  地板安装:
  在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:

  (1)地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公司或整修队会建议地面找平或局部找平,以地板厂家的实际勘测为准;
  (2)地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水。
  (3)地板安装时,有条件的话,地板的切割一定要在走廊。完工之后打扫一下。在室内切割地板对墙面的污染比较严重,类似的还有橱柜的人造石台面的切割。

  铺贴壁纸:
在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了,顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

  散热器安装 :
  在壁纸铺好的第二天,更换散热器或者拆改散热器的可以踏踏实实的把散热器挂墙上了。同样是一天的时间。
  木门——地板 ——壁纸——散热器,这是一个被普遍认可的正确安装顺序,先装木门是为了保证地板的踢脚线能和木门的门套紧密接合;后装壁纸主要是因为地板的安装比较脏,粉尘多,对壁纸污染严重。此处再次用到我前面说的“谁脏谁先上”的原则。最后装散热器是因为只有墙面壁纸铺好才能安装散热器。

  开关插座安装
  应该对家里各个自然间的开关插座数量、位置等问题有一个详细的了解或者记录,特别是对于贴壁纸的,有时候壁纸工人不负责任,壁纸呼啦一下子铺上去,他也不用壁纸刀在你开关插座的位置开孔标示。所以,仍然需要你们自己心里有数。

  灯具安装
  装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光——感觉不错。

  五金洁具安装
  之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就 “活”了,真的“活”了。一点不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美;第一次在家里新装的马桶出恭,都会很有成就感。

  保洁
  保洁之前,不要装窗帘,保洁时,家里不要有家具以及不必需的家电,要尽量保持更多的“平面”,以便保洁能够彻底的清扫。

  家具进场
  关于家具的购买时间,最早也要在水电路改造完成之后,这样,选择家具的基本尺寸范围我们心里才大致有数。所以,有些朋友在装修还没开始之前,已经急着把家具都订了,个人感觉没什么必要。

  家电进场
  到了这时候,家电该进场的进场,该安装的安装,准备入住了!

  家居配饰
  家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品等等总之,入住之后,你就可以自由发挥了。

自己怎么装修房子,自己装修房子的步骤

一、前期设计
在前期设计中,我们必须还要做的一件事,那就是对自己的房间进行一次详细的测量,这除了让你购买建材时准确外,在结算时更能免遭被黑。
测量的主要内容包括:
1. 明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积。
2. 明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸
二、主体拆改

进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、铲墙皮、拆暖气设配、换塑钢窗等等。说白了,就是把工地的框架先搭起来
三、水电改造

在水电改造和主体拆改这两个环节之间,一些菜鸟可能知道,还应该进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置,提出一些相关建议。主要包括:
1. 看看油烟机插座的位置是否影响以后油烟机的安装。
2. 看看水表的位置是否合适。
3. 看看上水口的位置是否便于以后安装水槽。
对于橱柜的第一次测量,稍微有经验的菜鸟完全可以自行完成。水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。
有菜鸟一直认为装修开始之前,一些主料应该事先 。俺大师要说的是,除非是主体改拆需要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦
四、木工

木工、泥工、油漆工是施工环节的“三兄弟”,基本出场顺序是:木工、泥工(瓦工)、油漆工。基本出场原则是谁脏谁先上
五、贴砖

如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“泥工老二”进场贴砖,这很正常,因为两者本身没什么冲突。
“泥工老二”作业的过程,还涉及以下三个环节的安装:
1. 过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套用玻璃胶封住了。
2. 地漏的安装。地漏是家装五金件中第一个出场的,因为他要和地砖共同配合安装。所以,菜鸟们在开始逛建材市场的时候,应该赶早儿买地漏。
3. 油烟机的安装。油烟机是家电第一个出场的,厨房墙地砖铺好之后,就可以考虑安装油烟机了。
“泥工老二”离场,这时候可以约橱柜第二次测量了准确的说,在厨房墙地砖贴完并安装完油烟机之后,就可以约橱柜第二次测量。
六、刷墙面漆

油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备贴壁纸的菜鸟,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。
此时,当“老大”、“老二”、“老三”相继离场之后,很多菜鸟会认为自己的装修结束了,其实按环节来数的话,三分之一还不到。大家之所以有这种感觉是因为,人们普遍理解的装修只是装修的“施工环节”,其实装修的“安装环节”也是装修的重头所在。
七、厨卫吊顶

作为安装环节打头阵的厨卫吊顶,还是在延续对家的“包装”。在厨卫吊顶的同时,橱卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。菜鸟们最好把橱卫吸顶灯、排风扇(浴霸)同时装好,或者留出线头和开孔。
八、橱柜安装

吊顶结束后,可以约橱柜上门安装了。顺利的话,一天的时间可以完成。同时安装的还有水槽(可以不包括上下水件)和煤气灶,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气
九、木门安装

在橱柜安装的第二天,早在一个多月前木门应已测量完成,现在可以约安装了。顺利的话,也是一天的时间,装门的同时要安装的合页、门锁、地吸、菜鸟们应该事先准备好相关五金。
【备注】木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注意一点,如果家里门洞的高度不一致,需要工人处理成等高才好看。
十、地板安装

在木门安装的第二天就可以安装地板了,顺利的话,也是一天的时间。地板安装需要注意以下几个问题:
1. 在地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平。
2. 地板安装之前,家里铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过程不要用水
十一、铺贴壁纸

在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

十二、开关插座安装

插座就接3条线,按照左零线右火线,地线插中间,一般的插座都有表示,火线为L零线为N,地线是一个符号。 开关就一端接火线,另外一端就接去电器或者电灯处,这样就可以了
十三、灯具安装

装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光,感觉不错
十四、五金安装

之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。
前面那些“大件”装好之后,家里仍然十分“生冷”,等到灯具、五金结局装好之后,家里就“活”了,真的“活”了。一点不夸张地说,你第一次打开水龙头看着水哗、哗的流,心里都会挺美;第一次在家里新装的马桶出恭,都会感到有成就感。对了,你可以给它起个不错的名字:“处女座”。
十五、窗帘杆安装

窗帘杆的安装标志着家装的基本结束
十六、拓荒保洁

拓荒保洁之前,不要装窗帘。拓荒保洁时,家里不要有家具以及不必须的家电,要尽量保持更多的“平面”,以便拓荒保洁能够清彻底扫
十七、家具进场

家具的购买时间,最早也要在水电改造完成之后,这样选择家具的基本尺寸范围我们心里才大致有数。有些菜鸟在装修还没开始之前,已经急着把家具都订了,这没什么必要。
十八、家电进场

到了这时候,家电该进场的进场,该安装的安装,准备入住了
十九、家居软装

家居配饰是家装的最后一步,而且已经有装修转为装饰了,包括窗帘的安装都属于家具配饰环节。至于买窗帘,最好在订好家具之后,以免风格冲突。
家具配饰还包括可以考虑买一些绿色植物、挂墙画、摆设工艺品…………总之,入住之后,你就可以自由发挥了。

自己怎么装修房子,自己装修房子的步骤

我第一次买房子,小公寓,请问装修步骤应该是怎么样子的?可否给出一个设计方案?平时上班,周末都有时间,最好能告知一下详细步骤,感谢我可以自己找人装修吗?我想周末自己去干,会...

我第一次买房子,小公寓,请问装修步骤应该是怎么样子的?可否给出一个设计方案?
平时上班,周末都有时间,最好能告知一下详细步骤,感谢
我可以自己找人装修吗?我想周末自己去干,会不会更放心一些 展开

你要先想好怎样怎样装修,什么格局,这样说吧,水电是必须要先做的,因为这些是要做在墙里或者地下,总之是在暗处,也就说水电是坐在其他所有装修的下面的,所以一定要先做,但是水电是要符合你的装修风格的,你想在什么地方装灯,什么灯,什么地方要放洗衣机,微波炉,这些都要事先安排好,之后才能确定插座和水龙头还有下水的位置,还有计算电线和水管的长度等等!
所以
1,要现有整个房屋的装修效设计图纸,这个要你和设计是共同完成
2,水电先期做好(网络宽带,卫星电视),卫生间做防水,
3,购买装修材料
4,木工
5,墙面,吊顶
6,地面(地板或者地砖)
7,灯饰,门,门锁,厨房橱柜安装,水槽以及下水管安装,煤气灶安装油烟机安装
8,购买家具,电器,

我刚拿到房子,准备装修,请问装修步骤应该是什么...

装修房子的基本步骤是什么...

装修房子的基本步骤是什么

来了来了,装修最全流程,初次购买房子的业主往往都会困惑装修该从何下手,如果你没有新房装修流程知识,那么会手忙

脚乱,而且还会多花冤枉钱,这里小编为您详细介绍新房装修流程,让你少走弯路少花钱。更有广

大住户的血泪经验之谈一并分享!


装修,大致是按照下面这21步完成的。

1.前期设计,施工合同签订 -- 2.主体拆改 -- 3.水电改造 -- 4.木工 -- 5.贴砖 -- 6.刷墙面漆

-- 7.热水器安装 -- 8.厨卫吊顶 -- 9.橱柜安装-- 10.烟机灶安装 -- 11.木门安装 -- 12.地板安

装 -- 13.铺贴壁纸 -- 14. 开关插座安装 -- 15.灯具安装 -- 16.五金洁具安装 -- 17.窗帘杆安装

-- 18.拓荒保洁 -- 19.家具进场 -- 20.家电安装 -- 21.家居配饰

一、装修全过程21个环节解析

(一)前期设计,施工合同签订


同样是建造,人和蜜蜂的区别就在于,蜜蜂的建造是本能的反映,而人在建造之前,脑海中首先会

形成构思和框架。所以,如果把家装比喻成一场战役,那么家装的前期设计就是这场战役的“作战

方案”,是家装的“灵魂环节”。

在前期设计中,必须还要做的一件事,那就是对自己的房间进行一次详细的测量,测量的内容主要

包括:

  1、明确装修过程涉及的面积。特别是贴砖面积、墙面漆面积、壁纸面积、地板面积;

  2、明确主要墙面尺寸。特别是以后需要设计摆放家具的墙面尺寸。

3、在签订施工合同前要对装修公司做好全面考察,包含施工现场、后期服务以及预算的详细审核

顺道提醒大家,开工之前不要忘记去物业办理开工手续,交纳装修押金。

(二)主体拆改


进入到施工阶段,主体拆改是最先上的一个项目,主要包括拆墙、砌墙、铲墙皮、换塑钢窗等等。

主体拆改说白了,就是先把工地的框架先搭起来。

(三)水电改造

水电路改造之前,主体结构拆改应该基本完成了。在水电改造和主体拆改这两个环节之间,还应该

进行橱柜的第一次测量。其实所谓的橱柜第一次测量并没有什么实际内容,因为墙面和地面都没有

处理,橱柜设计师不可能给出具体的设计尺寸,而只是就开发商预留的上水口、油烟机插座的位置

,提出一些相关建议。主要包括:

  1、看看油烟机插座的位置是否影响以后油烟机的安装;

  2、看看水表的位置是否合适;

  3、看看上水口的位置是否便于以后安装水槽。

  水路改造完成之后,最好紧接着把卫生间的防水做了。厨房一般不需要做防水。

  有些业主一直认为装修开始之前,一些主料应该事先进场。我要说的是,除非是主体拆改需

要用的主料,否则,诸如瓷砖、大芯板等主料的进场时间应该在水电改造之后。因为电路改造如

果涉及地面开槽的话,瓷砖、大芯板码放的位置不当的话,工人搬来搬去很是麻烦在此提醒注意。

(四)木工

木工、瓦工、油工是施工环节的“三兄弟”,基本出场顺序是:木——瓦——油。基本出场原

则是——谁脏谁先上。“谁脏谁先上”也是决定家装顺序的一个基本原则之一,我后面还会提到。

其实像包立管、做装饰吊顶、贴石膏线之类的木工活从某种意义上说也可以作为主体拆改的一个

细环节考虑,本身和水电路改造并不冲突,有时候还需要一些配合,诸如我之前提到的——“家

里准备做假墙的话,要考虑假墙上是否有水电线路,如果有的话,应该让水电改造的工人预埋管。”

(五)贴砖

如果工人忙得开的话,工长一般会在“木工老大”还没有结束的时候就让“瓦工老二”进场贴砖

,这很正常,因为两者本身没什么冲突。

在“瓦工老二”作业的过程,还涉及以下三个环节的安装:

  1、过门石、大理石窗台的安装。过门石的安装可以和铺地砖一起完成,也可以在铺地砖之后,

大理石窗台的安装一般在窗套做好之后,安装大理石的工人会准备玻璃胶,顺手就把大理石和窗套

用玻璃胶封住了。

  2、地漏的安装。地漏是家装五金件中第一个出场的,因为它要和地砖共同配合安装。所以,同

学们在开始逛建材的时候,应该赶早儿买地漏。

  “瓦工老二”离场,这时候可以约橱柜第二次测量了,准确地说,在厨房墙地砖贴完之后,就

可以约橱柜第二次测量。

(六)刷墙面漆

“油工老三”进场,主要完成墙面基层处理、刷面漆、给“木工老大”打的家具上漆等工作。准备

贴壁纸的同学,只需要让“油工老三”在计划贴壁纸的墙面做基层处理就可以。至于是否要留最后

一遍面漆,个人感觉这个问题没必要太较真儿,从我装修过的经验来看,留一遍面漆的意义不是很

大,因为后面的操作没有比刷漆再脏的了。 当“老大”、“老二”、“老三”相继离场之后,很多

业主会认为自己的装修快结束了,其实按环节来数的话,三分之一还不到。大家之所以有这种感觉

是因为,人们普遍理解的装修只是装修的“施工环节”,其实装修的“安装环节”也是装修的重头

所在。

如果说“设计环节”是把我们未来家的样子“构想”一下的话,那么“施工环节”就是把我们的家

“包装”一下,真正说“置备”家当几乎都在“安装环节”。

(七)热水器安装


墙面、地面装修完毕后即可通知热水器送货、安装。热水器安装一般在吊顶之前,燃气热水器成

为现在的趋势,一般安装在厨房或者封闭式阳台,如果是电热水器,则安装在卫生间。

(八)厨卫吊顶

热水器安装完了,下一步就是吊顶。厨卫吊顶作为安装环节打头阵的,还是在延续对家的“包

装”。在厨卫吊顶的同时,厨卫的防潮吸顶灯、排风扇(浴霸)应该已经买好了。一般都是厨

卫吸顶灯、排风扇(浴霸)同时装好。

(九)橱柜安装


吊顶结束后,可以约橱柜上门安装了。同时安装的还有水槽(可以不包括上下水件)和煤气灶

,橱柜安装之前最好协调物业把煤气通了,因为煤气灶装好之后需要试气。

(十)烟机炤具安装


烟机灶安装最好能和橱柜安装安排到同一天,方便双方师傅协调。

(十一)木门安装


在橱柜安装的第二天,早在一个多月前木门测量完成后,现在可以约安装了。装门的同时要安

装的合页、门锁、地吸。 实木门的制作周期一般为一个月,所以,为了让工期衔接紧密,要

在主体拆改完成之后尽早让木门厂家上门就门洞尺寸进行测量。关于门洞的处理,大家需要注

意一点,如果家里门洞的高度不一致,需要工人处理成等高--好看。

(十二)地板安装


在木门安装的第二天就可以安装地板了,地板安装需要注意以下几个问题:

  1、地板安装之前,最好让厂家上门勘测一下地面是否需要找平或局部找平,有的装修公

司或整修队会建议同学地面找平或局部找平,以地板厂家的实际勘测为准;

  2、地板安装之前,家里的铺装地板的地面要清扫干净,要保证地面的干燥,所以清扫过

程不要用水。

(十三)铺贴壁纸

在地板安装的第二天,家里收拾干净了,就可以约壁纸铺贴了。顺利的话,同样是一天的时间。

有条件的话,铺贴壁纸的当天,地板应该做一下保护;没条件也没关系,把清理地板上遗留的壁

纸胶交给拓荒保洁也没问题。铺贴壁纸之前,墙面上要尽量做到“什么都不要有”。

(十四)开关插座安装


在卫生间里,所有插座和开关都必须是防水的,插座要带盖子。入口处的电灯开关,建议使用感

应型或者荧光型,黑天回家,省得摸黑。

开关插座宁多也不要少,在布置插座的地方,至少要保留有一个插座。需知,一般家用电器都

会越来越多,一旦有了新电器却没有插座时,要想再安装就难了。

(十五)灯具安装


装灯,没啥好说的。装完灯,家里就亮了,告别了装修期间100瓦的白炽灯泡刺眼的强光——

感觉不错。

(十六)五金洁具安装

之前买好的上下水管件、卫浴挂件、马桶、晾衣架等等,一并就都装上。前面那些“大件”装

好之后,家里仍然十分“生冷”,等到灯具、五金洁具装好之后,家里就“活”了,真的“活”

了。一点不夸张地说,你第一次打开龙水看着水“哗、哗”的往出流,心里都会挺美;第一次

在家里新装的马桶出恭,都会很有成就感。

(十七)窗帘杆安装


窗帘杆的安装标志着家装的基本结束。你可以歇一口气了,忙的昏天暗地的装修日子终于迎来来曙光。

(十八)拓荒保洁


拓荒保洁之前,不要装窗帘,拓荒保洁时,家里不要有家具以及不必需的家电,要尽量保持更多

的“平面”,以便拓荒保洁能够彻底的清扫。

(十九)家具进场


关于家具的购买时间,我的建议是,最早也要在水电路改造完成之后,这样,选择家具的基本

尺寸范围我们心里才大致有数。所以,有些同学在装修还没开始之前,已经急着把家具都订了,

个人感觉没什么必要。

(二十)家电进场


到了这时候,家电该进场的进场,该安装的安装,准备入住了!

(二十一)家居配饰

家居配饰,家装的最后一步,而且已经由装修转为装饰了,包括窗帘的安装都属于家居配饰环节。

至于买窗帘,最好是在订好家具之后,以免风格冲突。家居配饰还包括可以考虑买一些绿色植物、

挂墙画、摆设工艺品等等等等……总之,入住之后,你就可以自由发挥了。

二、装修过程的两种划分

  为了便于大家进一步理解这十九步以及期间夹带的一些需要注意的环节,具体如下:

  1办理开工手续——2自行测量——3前期设计——4主体拆改——5木门厂家上门测量——

6橱柜第一次测量——7水电改造——8卫生间防水——9主料进场——10木工——11贴砖(安

装窗台、地漏)——12淋浴隔断量尺——13橱柜第二次测量——14刷墙面漆——15厨卫吊顶—

—16通煤气——17橱柜安装(同时安装水槽、煤气灶)——18木门安装——19地板安装——2

0铺贴壁纸——21开关插座安装——22灯具安装——23五金洁具安装——24窗帘杆安装——25

拓荒保洁——26家具进场——27家电安装——28家居配饰——29搬家

(一)装修全过程的四步划分

  粗线条的说,按照文中的最开始提到的19个环节划分,装修的全过程大致可分为以下四个

环节:

  1、设计环节;(1)

  2、施工环节;(2—6)

  3、安装环节;(7—16)

  4、收尾环节。(17—19)

(二)装修全过程的六步划分

  按照工程特点,按照刚刚提到的29个环节划分,装修的全过程也可以分为以下六步:

  第一步:设计思路;(3)

  第二步:主体拆改;(4)

  第三步:隐蔽工程;(7)

  第四步:覆盖工程;(10、11、14、15、19、20)

  第五步:安装阶段;(17、18、21、22、23、24、25)

  第六步:收尾阶段。(26、27、28、29)

具体说明:

  1、设计思路,为了区别于蜜蜂,我们首先要有设计思路;

  2、主体拆改,是为了把毛坯房彻底变成工地。主体拆改包括的内容上面刚刚说过——“拆

墙、砌墙、铲墙皮、拆暖气、换塑钢窗等等”,以及部分木工活;

  3、隐蔽工程,就相当于“内科手术”。隐蔽工程要先做,也就是大家常说的“装修开始,

水电先行”;

  4、覆盖工程,如同给家“穿衣服”。木工的窗套、垭口,瓦工贴砖、过门石,窗台的安装,

油工刷漆——木、瓦、油这三项属于基础工程,后面的扣板吊顶、铺装地板、贴壁纸结束后,衣

服就算穿完了;

  5、安装阶段,主要完成功能性的实现。包括:橱柜、木门、开关插座、灯具安装、五金、洁

具、窗帘杆……每一项都是有其既定的功能;

  6、收尾阶段,说白了,就是把还不构成“可以搬家入住”的因素补充完整。

三、小知识普及---半包主材购买顺序:

  现在装修业主一般会选择半包的比较多,其主材是由业主来买,那么咱们业主应该怎么去合

理购买主材呢?其购买顺序与装修的施工进度及施工质量又有怎么样的关联呢?

1.橱柜定购

  可早定或施工方进场三至五天前定购,因为橱柜水电图是由橱柜厂家出(定制类产品需要一

个月左右的工期),设计师交付水电图到业主手中,这样,就不会延误打线槽。

2.洁具

  洁具可早定或施工方进场三至五天前定购,因为水电工进场多是需要清理现场,先做改排水,

确定洁具的尺寸定位。

3.木门

  可早定或施工方进场三至五天前定购,这是一个可长可短的主材配送,短的厂家,可能半月

即能送货,长的差不多穿越了大半个装修工期。也是延误工期限一个较致命环节。

4.墙地砖

  可早定或施工方进场三至五天前定购,一般泥水工大概在开工后的10天进驻。这个时候就

需要墙地砖进场了。

5.烟机灶

  烟机灶一般在定橱柜的时候就应该考虑,橱柜台面的开槽需要烟机灶的尺寸。

6.热水器

  热水器可早定或贴砖时定购。

7.石材类

  泥水工进场后三至五天定购。

8.五金类

这个依据木工提供的量的时间来定购,一般施工方会提前三至五告知业主。

9.墙纸类

可早定或面漆施工前三至五天定购。

10.吊顶

  可早定或在工程中期定购,因为吊顶多是商家配套安装,而且是在墙砖铺贴完毕后续下的

工程。

11.灯具

可早定或在工程中期定购。

12.地板

  地板基本是最后一个环节,基装差不得才会安装地板,在工程中期之前定购就差不多了。

如果装实木地板,则需前期定购,因为要打地笼。

装修后才知道的事(留着备用)

经验,让你少走弯路。

1. 床垫太软。

2. 如果家中会做饭频率很高的话,尽量放弃开放式厨房,会有油烟问题。

3. 卫生间、厨房小水宝,热水来得快,使用时比较方便。

4. 很多人说烟机中式的比欧式的吸力更强,其实是不对的,吸力的好坏主要看排风量。

5. 电源插座能多装尽量多装点,否则家里到处都是拖线板。

6. 鞋柜的隔板不要做到头,留一点空间好让鞋子的灰能漏到最底层。

7. 浴缸PK淋浴,二选一的话,还是建议淋浴,浴缸装好,从来也没泡过澡的不是少数。

8. 如果有2个卫生间,装一个浴缸还是有必要的,泡泡大件衣物,帮小宝宝洗澡都是不错的

选择,按摩浴缸就不必了,泡不了几回,还特别贵。

9. 装灯时没考虑餐桌摆放位置,现在灯不在餐桌正中。

10. 如果喜欢上网,每个房间的每面墙上,都预留至少2个网口和2个以上的插座。无线路由

的确可以解决问题,但是据说有时候还是不稳定。

11. 后悔厨房烟道没有打出去,现在只要楼里有人烧菜,自家的脱排油烟机就必须同时打开,

不然满屋子的油烟味。

12. 房内各种插座的位置,与后来买的家具尺寸有偏差,浪费了很多插座。

13. 如果在商场里都么买到的,就千万不要叫木工做!除非这个木工手艺相当的好。

14. 地板颜色要略浅的,不容易看到灰,厨卫地砖反而要略深,不容易发现到处都是头发,这

样才最耐脏。

15. 餐厅最好装个吊扇,超级舒服。

16. 储物空间尽量多一点,入住后需要收纳的杂物会越来越多。

17. 阳台的墙面最好还是用瓷砖,比涂料更防水。

18. 后悔买了装了那么多灯,其实固定用的就那几个。

19. 厕所的梳洗台是玻璃的,超级容易弄脏。

20. 卧室的顶灯最好是双控的,门旁一个,床边一个,省得大冬天躺在床上了再起来关灯。

21. 浴室五金件,龙头之类的绝对是一分价钱一分货。

22. 装修时尽量不要留擦不到的地方, 死角卫生很难搞。

23. 将来打算要孩子的家庭,一定要算好尺寸,在床的旁边要预留可放婴儿床的位置。

24. 建议所有龙头都装冷热水管,装修时多装一点花不了很多钱,事后想补救超级困难。

25. 房间里的不实用的布置越少越好 人民币贴上去就撕不下来了 早晚过时。

26. 买任何东西时注意家里面门的大小,别买好了搬不进去。

27. 实木地板脚感好但需要保养,复合地板清洁起来方便。

28. 隐形门是中看不中用的,想开着透气都麻烦。

29. 步入式衣柜好是好,不过比较容易积灰,敞开式的书架、置物架等(没有门的那种),好

看是好看,但是擦起来好痛苦啊,特别是书,一层灰。

30. 灯千万不能是冲上的,那个挂上去之后就等着积灰吧。

装修房子的具体步骤?

毛胚房装修:装修方案及装修预算确定后,签定装修施工合同,进场开始装修:,水电先行,管线的布完后就到厨房房卫生间阳台的防水.贴厨房卫生间的墙砖,接着全屋的地砖及房间的砂浆找平(房间铺木地板)和墙脚线等其他泥水活.木工进场,现场制作安装家具及造型天花和上油漆.天花墙面刮白刷乳胶漆.安装订做的衣柜等家具.安装木地板.安装灯具开关插座及洁具水暖配件等.最后进行乳胶漆修补.专业卫生清理.OK!!
