沉管灌注桩的施工顺序是什么??

1、设置桩尖和桩管:按照施工放样的桩位中心,先设置预制钢筋混凝土桩尖。

2、沉管:在振动沉管过程中,不得有偏心,并随时检查预制钢筋混凝土桩尖有无破损,桩管有无偏移或倾斜,若有上述情况应立即纠正。

3、灌注混凝土:每次向管桩内灌注混凝土时应尽量多灌,用长桩管打短桩时,混凝土可一次灌足;打长桩时第一次灌入桩管的混凝土应尽量灌满。

4、拨管:开始拨管时,应测得混凝土确已流出桩管后,才可进行继续拨管。由于采用了预制桩尖振动沉入的桩管,应先振5~10秒再开始拨管,边振边拨。每上拨1m,应停拨并振动5~10秒。如此反复操作至桩管全部拨出。拨管速度应控制在0.8m/min以内。

5、桩帽:管桩打设完成后,按设计图纸要求设置桩帽钢筋、支立模板,浇注桩帽砼,及时覆盖养护。

拓展资料

施工

施工,谓工程按计划进行建造。语出宋 朱熹 《西原崔嘉彦书》:"向说栽竹木处,恐亦可便令施工也。"

锤击沉管灌注桩的施工工艺流程?

我这是才写的干振碎石桩的资料,其实和你的差不多,只不过我的管里填充的是碎石而你的填充的是混凝土而已,希望能帮到你

1、施工放样,清理并平整场地,必要路段铺设碎石垫层,振动成桩机就位,校正桩管垂直度≤1.5% 。
2、用振动成桩机将桩管边振动边沉入土层,每下沉0.5 m留振30 s,沉入速度控制在2 m/min ~3 m/min,直至设计深度,稍向上提桩管,使桩管下端的活瓣桩尖打开,桩管及桩尖外壁的真空破坏,这样可以减少起拔摩阻力。
3、停止振动,立即往管内装入碎石,直至灌满为止。起振拔管,为了使桩管内碎石密实,在拔管前先留振1 min,边振动边匀速拔管,拔管速度控制为1 m/min ~1.2 m/min,为使挤出拔管下端的碎石更加密实,每提升1 m留振1 min。
4、根据单桩设计碎石用量确定第一次投料的成桩长度(约为桩管长度一半),进行多次反插直至桩管内碎石全部投出。
5、再次投料,直至灌满,启动拔管,并进行多次反插,至管内碎石全部投出,反插深度应小于桩管长度的一半,每提升1m反插0.5 m。
6、提升桩管高于地面停止振动,进行孔口投料至地表,启动反插并及时进行孔口补料至该桩碎石料全部投完为止;在孔口加压至前机架抬起,保证孔口石料的密实。
7、加料时应停机加料,并注意提升速度,防止因提升过高而出现断桩或缩颈现象,应每提升4 m补充投料1次。
8、桩孔内的碎石灌入数量应充盈,每根桩的碎石灌注量按充盈参数1.3进行计算。碎石要分批加入,不宜一次加料过量,原则上要“少吃多餐”,保证碎石灌入数量,严格防止“断桩”和“颈缩桩”的发生。
9、提升和反插速度必须均匀,反插由深到浅,每根桩反插次数视情况而定,每次3~5遍,每根桩不得少于12遍。
10、试桩(施工)过程中应及时挖除桩管带出的泥土,孔口泥土不得掉入孔内。
11、施工过程中应详细记录沉桩深度、制桩时间、每次碎石灌入量、反插次数等。
12、在整个施工过程中,应保证碎石料不被周围土体污染。
13、当进尺困难且电机电流为空载电流2倍或将施工机架多次顶起时,可认为已到硬土层或岩层。
14、施工完毕后,测量整平标高,整理施工记录。

振动沉管灌注桩的施工方法有哪几种

  振动沉管灌注桩的施工方法有哪几种
  振动沉管灌注桩有单打法、反插法和复打法的施工方法。
  1. 单打施工时,在沉人土中的管内灌满混凝土,开动激振器,振动 5--10s,开始拔桩管,边振边拔。每拔 0.5m~1m, 停拔振动 5~10s ,如此反复,直到桩管全部拔出。在一般土层内拔管速度应控制在 1.2--1.5m/min。在较软弱土层中,不得大于 0.6—0.8m/min。
  2. 反插施工时,在桩管内灌满混凝土后,先振动再开始拔管,,毎次拔管高度,0.5m~1m,向下反插深度0.3m~0.5m。在拔管过程中应分段添加混凝土,保持管内混凝土面始终不低于地表面,或高于地下水位1~1.5m以上,并应控制拔管速度不得大于 0.5m/min;如此反复进行并始终保持振动,直至桩管全部拔出地面。反插法能使桩的截面增大,从而提高桩的承载能力,宜在较差的软土地基上应用。
  3. 复打法施工与锤击沉管灌注桩相同。桩机就位:用桩架吊起桩管,对准预先设在桩位处的预制钢筋混凝土桩尖,桩管与桩尖连接处要垫以麻(草)绳,以防止地下水进入管内,然后缓缓放下桩管,套入桩尖压人土中。桩管上端扣上桩帽,检查桩管与桩锤是否在同一垂线上,桩管偏斜≤0.5%时,即可用锤打击桩管。先低锤轻击,观察后如无偏移,才正常施打,当桩管沉到设计要求深度后,停止锤击,管内放入钢筋笼,用吊斗将混凝土灌人桩管内。桩管内混凝土应尽量灌满,然后开始拔管。拔管要均匀,第一次拔管高度控制在能容纳第二次所需要灌入的混凝土为限,不宜拔管过高,应保证管内保持不少 于2m 高度的混凝土。拔管时应保持连续密锤低击不停,并控制拔管速度,对一般土层,以不大于 1m/min为宜;在软弱土层及软硬交界处,应控制在 0.8m/min以内。桩锤冲击频率视锤的类型而定:单动汽锤采用倒打拔管,频率不低于 50次/min;自由落锤轻击不得少于 40次/min。在管底未拔到桩顶设计标高之前,倒打或轻击不得中断。拔管时还要经常探测混凝土下落情况,注意使管内的混凝土保持略高于地面,这样一直到全管拔出为止。混凝土下落情况可用吊铊探测。
  混凝土的充盈系数小于1.0的桩宜全长复打,对可能有断桩和缩颈的桩应采用局部复打。全长复打的管灌注桩,其施工顺序如下:在第一次管灌注桩施工完毕,拔出桩管后,清除管外壁上的污泥和桩孔周围地面的浮土,立即在原桩位再埋预制桩尖或合好活瓣桩尖,第二次复打沉桩管,使未凝固的混凝土向四周挤压扩大桩径,然后再灌注第二次混凝土,拔管方法与初打时相同。施工时要注意:前后两次沉管的轴线应重合;复打施工必须在第一次灌注的混凝土初凝之前进行;钢筋笼应在第二次沉管后放入。‍

沉管灌注桩的施工方法

简述一下沉管灌注桩的施工方法。...

简述一下沉管灌注桩的施工方法。

这是1个老工艺了,简单的说下
1、使用的打桩机械,常见的有3种,导杆式柴油打桩机 筒式搭桩机 电动静压打桩机
2、打桩机都采用轨道式
3、桩管常见的规格有3种,325 377 425 ,都是碳钢管,管长的选用要看图纸要求的桩长+4米
4、桩靴 有铸铁和混凝土2种
5、简述施工方法
1、根据图纸桩位布置图,确定打桩线路
2、防线确定桩位点
3、桩机进入施工现场后,要试桩,试桩的根数常见的是桩总数的1%,且不少于3根
4、在桩位布置图中标明试桩的位置,在打桩记录中应注明试桩
5、按图纸将钢筋笼制作好
6、按设计惯入度要求施工,符合设计要求时,就意味桩成孔达到设计要求,设计的指标是只最后1阵的惯入度(10锤为1阵)
7、放入钢筋笼,用绳悬挂好,保证钢筋笼的位置,关注混凝土,随灌随振捣随提升桩管

简述沉管灌注桩的成桩原理和施工方法?事后给分,急啊

成桩原理
沉管灌注桩是利用锤击打桩设备或振动沉桩设备,将带有钢筋混凝土的桩尖(或钢板靴)或带有活瓣式桩靴的钢管沉入土中(钢管直径应与桩的设计尺寸一致),造成桩孔,然后放入钢筋骨架并浇筑混凝土,随之拔出套管,利用拔管时的振动将混凝土捣实,便形成所需要的灌注桩。

施工方法
1、使用的打桩机械,常见的有3种,导杆式柴油打桩机 筒式搭桩机 电动静压打桩机
2、打桩机都采用轨道式
3、桩管常见的规格有3种,325 377 425 ,都是碳钢管,管长的选用要看图纸要求的桩长+4米
4、桩靴 有铸铁和混凝土2种
5、简述施工方法
1、根据图纸桩位布置图,确定打桩线路
2、防线确定桩位点
3、桩机进入施工现场后,要试桩,试桩的根数常见的是桩总数的1%,且不少于3根
4、在桩位布置图中标明试桩的位置,在打桩记录中应注明试桩
5、按图纸将钢筋笼制作好
6、按设计惯入度要求施工,符合设计要求时,就意味桩成孔达到设计要求,设计的指标是只最后1阵的惯入度(10锤为1阵)
7、放入钢筋笼,用绳悬挂好,保证钢筋笼的位置,关注混凝土,随灌随振捣随提升桩管

锤击沉管灌注桩的施工工艺?

  优点
  与一般钻孔灌注桩比,沉管灌注桩避免了一般钻孔灌注桩桩尖浮土造成的桩身下沉,持力不足的问题,同时也有效改善了桩身表面浮浆现象,另外,该工艺也更节省材料。但是施工质量不易控制,拔管过快容易造成桩身缩颈,而且由于是挤土桩,先期浇注好的桩易受到挤土效应而产生倾斜断裂甚至错位。
  缺点
  由于施工过程中,锤击会产生较大噪音,振动会影响周围建筑物,故不太适合在市区运用,已有一些城市在市区禁止使用。这种工艺非常适合土质疏松、地质状况比较复杂的地区,但遇到土层有较大孤石时,该工艺无法实施,应改用其它工艺穿过孤石。

沉管灌注桩优缺点

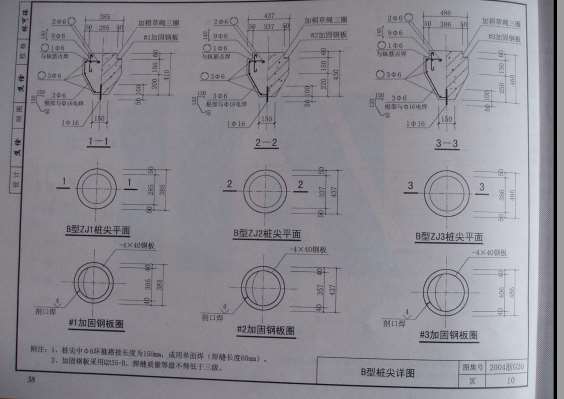

沉管灌注桩施工常用的桩尖是什么桩尖和什么桩尖?

答:沉管灌注桩施工常用的预制桩尖是:A型桩尖和B型桩尖。还有活掰桩尖―(自动闭合,灌入混凝土拔管时自动撑开)。

沉管灌注桩施工常用的桩尖是什么桩尖和什么桩尖?

  沉管灌注桩施工时常易发生以下质量问题:
  1、断桩、桩身夹泥。
  断桩表现为水平裂缝,裂缝略有倾斜并贯通全截面,断桩一般位于软硬土层交接处。
  2、缩径。
  缩径现象经常发生在地表以下2~3m处。
  3、混凝土泥浆“涌泉”现象。
  当混凝土灌注桩施工至地面时,常有混凝土泥浆冒出。
  4、桩尖虚脱。
  在沉管过程中,由于桩尖封闭不严,桩周围土层或地下水受高压作用挤入桩管内,积于桩尖处,阻碍混凝士与桩尖土层直接结合,造成桩尖虚脱。

沉管灌注桩施工时常易发生哪些质量问题。

在第一次单打法施工混凝土浇筑完毕并拨出桩管后,清除管外壁上的污泥和桩孔周围地面的浮土,立即在原桩位上再埋预制桩靴或合好活瓣桩尖,作第二次沉管,使未凝固的混凝土向四周挤压扩大桩径,然后再第二次灌注混凝土。拔管方法与初打时相同。复打施工时要注意:前后两次沉管的轴线应重合;复打施工必须在第一次灌注的混凝土初凝之前进行。

沉管灌注桩施工动画

沉管灌注桩施工动画

沉管灌注桩是土木建筑工程中众多类型桩基础中的一种。是采用与桩的设计尺寸相适应的钢管(即套管),在端部套上桩尖后沉入土中后,在套管内吊放钢筋骨架,然后边浇筑混凝土边振动或锤击拔管,利用拔管时的振动捣实混凝土而形成所需要的灌注桩。这种施工方法适用于在有地下水、流砂、淤泥的情况。

马云与80后面对面

我听过你的歌我的大哥哥

热门曲谱

Copyright © 2014-2019 曲谱大全(www.qpzxw.com)曲谱自学网版权所有 备案号:皖ICP备2021004734号-1

版权声明:曲谱网所有曲谱及资料均为作者提供或网友推荐收集整理而来,仅供爱好者学习和研究使用,版权归原作者所有。

联系邮箱:qupudaquanhezuo@gmail.com
