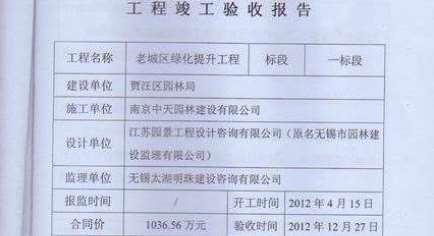

建设工程竣工验收报告
曲谱自学网今天精心准备的是《建设工程竣工验收报告》,下面是详解!
工程竣工报告与工程竣工验收报告 是一回事吗?
我在《一级建造师项目管理》上看到,施工单位申请验收,要报《工程竣工验收报告》(有些文件里面说是《工程竣工报告》);验收合格,建设单位要提出《工程竣工验收报告》。1、这两者是...
我在《一级建造师项目管理》上看到,施工单位申请验收,要报《工程竣工验收报告》(有些文件里面说是《工程竣工报告》);验收合格,建设单位要提出《工程竣工验收报告》。
1、这两者是一回事吗?
2、如果不是一回事,两者分别是哪个单位提交的?
3、如果是一回事,是不是验收合格后,建设单位将施工单位编写的《工程竣工验收报告》给提出了?
注:
1、我原来的账号是8级,有2000多财富值,后来被别人盗走并卖掉了。我现在这号刚注册,实在没分招待大家,请谅解。
2、请勿仅仅回答“是”、“不是”
3、请按序号逐个回答,并写得详细些
感谢各位的热心回答。
请问yangdong4977 :
竣工验收报告--是工程全部完成由建设单位组织设计、接收、施工、监理并有质量监督部门参加的验收结束后有相关部门签认的工程验收报告。
请问您说的这个“竣工验收报告”这个文件是哪个单位“拿”出来的呢?谢谢您!祝您每天都有好心情!
展开
并不相同。
根据《建设工程验收办法》的规定:竣工报告是建筑工程单位在工程完成以后,向工程建设单位提交的材料;工程竣工验收报告是工程建设单位向建设工程的行政主管部门提交的材料。
二者的区别在于:
报送的主体不同;
报送的目的不同;
报送的要求不同;
报送结果不同;
报送的条件不同
扩展资料:
工程验收报告是单位、分部、分项工程施工完成经施工单位自检合格后向建设单位申请核验。
工程竣工报告是单位工程完工、施工单位申请核验合格后向建设单位提出的要求竣工验收报告。
竣工验收报告是工程全部完成由建设单位组织设计、接收、施工、监理并有质量监督部门参加的验收结束后有相关部门签认的工程验收报告。
参考资料:百度百科-房屋建筑工程和市政基础设施工程竣工验收暂行规定
工程竣工验收报告主要包括哪些内容?
竣工验收报告主要内容:
一、建设依据
简要说明工程竣工验收报告项目可行性研究报告批复或计划任务书和核准单位及批准文号,批准的建设投资和工程概算(包括修正概算),规定的建设规模及生产能力,建设项目的包干协议主要内容。
二、工程概况
1、工程前期工作及实施情况;
2、设计、施工、总承包、建设监理、设备供应商、质量监督机构等单位
3、各单项工程的开工及完工日期
4、完成工作量及形成的生产能力(详细说明工期提前或延迟原因和生产能力与原计划有出入的原因,竣工验收报告以及建设中为保证原计划实施所采取的对策)。
三、初验与试运行情况
初验时间与初验的主要结论以及试运行情况(应附工程竣工验收报告初验报告及试运转主要测试指标,试运转时间一般为3—6个月)。
四、工程技术档案的整理情况
工程施工中竣工验收报告的大事记载,各单项工程竣工资料、隐蔽工程随工验收资料、设计文件和图纸、监理文件、主要器材技术资料以及工程建设中的来往文件等整理归档的情况。
五、竣工决算概况
概算(修正概算)、预算执行情况与初步决算情况,并进行通信建设项目的工程竣工验收报告投资分析。
六、经济技术分析
1、主要技术指标测试值及结论;
2、工程质量的工程竣工验收报告分析,对施工中发生的质量事故处理后的情况说明;
3、建设成本分析和主要经济指标,以及采用新技术、新设备新材料、新工艺所获得的投资效益;
4、投资效益的竣工验收报告分析,形成固定资产占投资的比例,企业直接收益,投资回报年限的分析,盈亏平衡的分析。
七、投产准备工作情况
运行管理部门的组织机构,生产人员配备情况。工程竣工验收报告培训情况及建立的运行规章制度的情况。
八、收尾工程的处理意见。
九、对工程投产的初步意见。
十、工程建设的经验、教训及对今后工作的建议。
扩展资料
竣工验收报告编写内容包括
一、建设情况:
1、建设项目批准依据、建设规模、产品方案及新增生产能力;
2、设计情况,主要包括设计依据、设计单位、设计阶段、初步设计批准部门、重大设计变更;
3、施工情况,主要包括施工单位、历年施工形象进度,施工大事记录等;
4、设计概算、竣工决算和交付使用固定资产的总额及其构成分析。
二、生产准备情况,主要包括组织机构、人员培训、原材料、生产工艺、公用设施的维修和技术准备;
三、试车考核情况,生产能力、产品质量及各项经济指标;
四、工程质量总评价;
五、三废治理工程完成情况和试运转结果;
六、劳动保护、生产环境卫生方面的情况;
七、影响生产的遗留问题的处理意见;
八、外事工作和合同执行情况;
九、投资效果分析;
十、经验教训。
参考资料来源:百度百科—工程竣工验收报告
百度百科—竣工验收报告编写内容
建设工程竣工验收报告
建设工程竣工验收报告式几份?需要给设计单位一份吗?如果需要,设计单位的竣工验收报告就是施工单位的那份一样吗?如果不需要,设计单位附业绩的时候是不是就不用附竣工验收报告,...
建设工程竣工验收报告式几份?需要给设计单位一份吗?如果需要,设计单位的竣工验收报告就是施工单位的那份一样吗?如果不需要,设计单位附业绩的时候是不是就不用附竣工验收报告,
竣工验收报告的汇总与编制一般由谁完成? 建设单位...
竣工验收报告的汇总与编制一般由建设单位来完成。
《建设工程质量管理条例》规定,建设单位应当严格按照国家有关档案管理的规定,及时收集、整理建设项目各环节的文件资料,建立健全建设项目档案,并在建设工程竣工验收后,及时向建设行政主管部门或者其他有关部门移交建设项目档案。
工程项目的竣工验收是施工全过程的最后一道工序,也是工程项目管理的最后一项工作。它是建设投资成果转入生产或使用的标志,也是全面考核投资效益、检验设计和施工质量的重要环节。
扩展资料:
竣工验收报告的作用:
1、主要技术指标测试值及结论。
2、工程质量的分析,对施工中发生的质量事故处理后的情况说明。
3、建设成本分析和主要经济指标,以及采用新技术、新设备新材料、新工艺所获得的投资效益。
4、投资效益的分析,形成固定资产占投资的比例,企业直接收益,投资回报年限的分析,盈亏平衡的分析。
5、投产准备工作情况。运行管理部门的组织机构,生产人员配备情况。培训情况及建立的运行规章制度的情况。
6、收尾工程的处理意见。
7、对工程投产的初步意见。
8、工程建设的经验、教训及对今后工作的建议。
参考资料:百度百科-建设工程竣工验收制度
请问建设工程竣工验收应当具备哪些条件?
(一)完成建设工程设计和合同约定的各项内容;
(二)有完整的技术档案和施工管理资料;
(三)有工程使用的主要建筑材料、建筑构配件和设备的进场试验报告;
(四)有勘察、设计、施工、工程监理等单位分别签署的质量合格文件;
(五)有施工单位签署的工程保修书。
相关法律知识:
《中华人民共和国建筑法》中有关内容的规定
第六十四条违反本法规定,未取得施工许可证或者开工报告未经批准擅自施工的,责令改正,对不符合开工条件的责令停止施工,可以处以罚款。
第六十五条发包单位将工程发包给不具有相应资质条件的承包单位的,或者违反本法规定将建筑工程肢解发包的,责令改正,处以罚款。
超越本单位资质等级承揽工程的,责令停止违法行为,处以罚款,可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书;有违法所得的,予以没收。
未取得资质证书承揽工程的,予以取缔,并处罚款;有违法所得的,予以没收。
以欺骗手段取得资质证书的,吊销资质证书,处以罚款;构成犯罪的,依法追究刑事责任。
第六十六条建筑施工企业转让、出借资质证书或者以其他方式允许他人以本企业的名义承揽工程的,责令改正,没收违法所得,并处罚款,可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书。对因该项承揽工程不符合规定的质量标准造成的损失,建筑施工企业与使用本企业名义的单位或者个人承担连带赔偿责任。
第六十七条承包单位将承包的工程转包的,或者违反本法规定进行分包的,责令改正,没收违法所得,并处罚款,可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书。
承包单位有前款规定的违法行为的,对因转包工程或者违法分包的工程不符合规定的质量标准造成的损失,与接受转包或者分包的单位承担连带赔偿责任。
第六十八条在工程发包与承包中索贿、受贿、行贿,构成犯罪的,依法追究刑事责任;不构成犯罪的,分别处以罚款,没收贿赂的财物,对直接负责的主管人员和其他直接责任人员给予处分。
对在工程承包中行贿的承包单位,除依照前款规定处罚外,可以责令停业整顿,降低资质等级或者吊销资质证书。
第六十九条工程监理单位与建设单位或者建筑施工企业串通,弄虚作假、降低工程质量的,责令改正,处以罚款,降低资质等级或者吊销资质证书;有违法所得的,予以没收;造成损失的,承担连带赔偿责任;构成犯罪的,依法追究刑事责任。
工程监理单位转让监理业务的,责令改正,没收违法所得,可以责令停业整顿,降低资质等级;情节严重的,吊销资质证书。
建设工程竣工验收备案应提交哪些资料
1、工程竣工验收备案表(一式四份);
2、工程竣工验收报告;
3、施工许可证;
4、施工图设计文件审查意见;
5、施工单位工程竣工报告;
6、监理单位工程质量评估报告;
7、勘察、设计质量检查报告;
8、城乡规划部门认可文件;
9、消防部门认可准许使用文件;
10、环保部门认可准许使用文件;
11、验收入组人员签署的工程竣工验收意见;
12、单位工程质量验收文件:
一、地基验收入记录及桩基检测认证报告;
二、基础、主体等关键部位验收记录;
三、单位工程质量竣工验收记录。
13、市政工程质量检测和功能性试验资料;
14、建设工程档案验收许可证;
15、施工单位签署的质量保修书;
16、商品住宅《住宅质量保证书》和《住宅使用说明书》;
17、其它有关资料。
(抄摘)一、工程竣工验收备案表;
二、工程竣工验收报告。竣工验收报告应当包括工程报建日期,施工许可证号,施工图设计文件审查意见,勘察、设计、施工、工程监理等单位分别签署的质量合格文件及验收人员签署的竣工验收原始文件,市政基础设施的有关质量检测和功能性试验资料以及备案机关认为需要提供的有关资料;
三、法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件;
四、施工单位签署的工程质量保修书;
五、法规、规章规定必须提供的其他文件。
商品住宅还应当提交《住宅质量保证书》和《住宅使用说明书》。
扩展资料:
建筑工程竣工验收备案准备的资料
工程竣工验收备案(由建设单位操作) 备案准备的资料:
1、《建设工程竣工验收报告》
2、下列文件:
(1)、施工许可证;
(2)、施工图设计文件审查意见;
(3)、工程质量评估报告;
(4)、工程勘察、设计质量检查报告;
(5)、市政基础设施的有关质量检测和功能性试验资料;
(6)、规划验收认可文件;
(7)、消防验收文件或准许使用文件;
(8)、环保验收文件或准许使用文件;
(9)、有监督站出具的电梯验收准用证及分部验收文件;
(10)、燃气工程验收文件;
(11)、《广州市建设工程质量保修书》;
(12)、法规、规章、规定必提供的其他文件。
1、施工单位自检评定
单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
2、监理单位提交《工程质量评估报告》
监理单位收到《工程验收报告》后,应全面审查施工单位的验收资料,整理监理资料,对工程进行质量评估,提交《工程质量评估报告》,该报告应经总监及监理单位负责人审核、签字。
3、勘察、设计单位提出《质量检查报告》
勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出书面《质量检查报告》,该报告应经项目负责人及单位负责人审核、签字。
4、建设(监理)单位组织初验
建设单位组织监理、设计、施工等单位对工程质量进行初步检查验收。各方对存在问题提出整改意见,施工单位整改完成后填写整改报告,监理单位及监督小组核实整改情况。初验合格后,由施工单位向建设单位提交《工程竣工报告》。
5、建设单位组成验收组、确定验收方案
建设单位收到《工程竣工报告》后,组织设计、施工、监理等单位有关人员成立验收组,验收组成员应有相应资格,工程规模较大或是较复杂的应编制验收方案。
6、施工单位提交工程技术资料
施工单位提前七天将完整的工程技术资料交质监部门检查。
7、竣工验收
建设单位主持竣工验收会议,组织验收各方对工程质量进行检查。如有质量问题提出整改意见。
监督部门监督人员到工地现场对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督。
8、施工单位按验收意见进行整改
施工单位按照验收各方提出的整改意见及《责令整改通知书》进行整改,整改完毕后,写出《整改报告》,经建设、监理、设计、施工单位签字盖章确认后送质监站,对重要的整改内容,监督人员参加复查。
9、工程验收合格
对不合格工程,按《建筑工程施工质量验收统一标准》和其它验收规范的要求整改完后,重新验收,直至合格。
10、验收备案
验收合格后五日内,监督机构将监督报告送县住建委。建设单位按有关规定报县住建委备案。
参考资料来源:百度百科-建设工程竣工验收备案
工程竣工验收应该准备哪些资料?
工程验收资料分为以下几个部分第一部分、工程前期文件1. 可行性研究报告及附件2. 可行性研究报告审批意见3. 计划任务书及批复4. 建设项目列入年度计划的申报文件5. 建设项目列入年度计划的批复文件和年度计划项目表6. 征地、拆迁等审批文件(包括拆迁、补偿等文件)等等。第二部分、工程竣工验收文件。1. 工程概况表2. 工程竣工总结3. 单位(子单位)工程质量竣工验收记录4. 单位(子单位)工程质量控制资料核查记录)5. 单位(子单位)工程安全和功能检验资料核查及主要功能抽查记录。第三部分、施工技术文件;包括一、建筑与结构工程;二、 建筑给水、排水及采暖工程文件;三、 建筑电气工程文件。四、 智能建筑工程文件;五、 通风与空调工程文件六、 电梯工程文件。第四部分:除以上文件材料以外的材料报验和工程报验等监理文件材料第五部分:竣工图;一、建筑竣工图;二、结构竣工图;三、给排水竣工图;四、 采暖竣工图;五、电气竣工图;六、通风与空调竣工图。第六部分:与工程有关的各种声像材料(注明文字说明、工程名称、地点、时间、施工部位等)以及其他相关材料。
工程竣工验收报验单和竣工验收报告有什么区别?
我的疑惑是:在面临竣工时,“监理规范”中要求施工单位先将竣工验收报验单报给监理,总监签字后再报建设单位,竣工验收合格后,几方再共同签署竣工验收报告。但是,国家注册监理工程...
我的疑惑是:在面临竣工时,“监理规范”中要求施工单位先将竣工验收报验单报给监理,总监签字后再报建设单位,竣工验收合格后,几方再共同签署竣工验收报告。但是,国家注册监理工程师考试教材“建设工程合同管理”第六章“施工合同管理”中要求,竣工验收前,施工单位要先将竣工验收报告报给监理,总监签字后再报建设单位提请竣工验收。这两种说法有矛盾吗? 展开
1、内容的不同
单位工程完工后,由施工单位提出竣工报告,监理工程师按照施工单位自检验收合格后提交的《工程竣工预验收报验单》,审查资料并进行现场检查。
单位工程完工后,施工单位对工程进行质量检查,确认符合设计文件及合同要求后,填写《工程验收报告》,并经项目经理和施工单位负责人签字。
2、填写时间的不同
先填写完工验收报告,工程竣工验收报检单最后填写。
3、填写人的不同
完工验收报告是项目法人组织进行,工程竣工验收报检单由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加。
扩展资料
项目监理部就存在的问题提出书面意见,并签发《监理工程师通知书》,要求承包商限期整改;承包商整改完毕后,按有关文件要求,编制《建设工程竣工验收报告》交监理工程师检查,由项目总监签署意见后,提交建设单位。
竣工验收阶段主要工作是:
对工程质量、参建单位和建设项目进行综合评价,并对工程建设项目作出整体性综合评价。工程竣工验收(由建设单位负责组织实施,工程勘察、设计、施工、监理等单位参加),全部工程项目建设完成后的综合验收,包括土建、水电、安装、消防、市政、绿化等全部项目。
参考资料来源:百度百科-工程竣工验收报告
工程竣工验收报告和工程竣工验收备案表有什么区别?
工程竣工验收报告和工程竣工验收备案表的区别:
竣工验收报告由建设单位负责填写。
竣工验收报告一式五份,一律用钢笔书写,字迹要清晰工整。建设单位、施工单位、城建档案管理部门、建设行政主管部门或其他有关专业工程主管部门各存一份。
竣工验收报告内容必须真实可靠,如发现虚假情况,不予备案。
报告须经建设、设计、施工、工程监理等单位法定代表人或其委托代理人签字,并加盖公章后方有效。
附件:“单位(子单位)工程质量竣工验收记录表”中验收记录、验收结论和综合验收结论分别由施工单位、监理单位和建设单位填写。希望我的回答可以帮助到您。
工程竣工验收报告:由施工单位填写,每个地方不同,有的地方是有建设单位、施工单位、监理单位、设计单位四家联合盖章为准,有的地方就是由施工单位编写,建设单位盖章为准。
竣工验收备案表:这是由每个省建设厅通一制表的,先由建设单位、施工单位、监理单位、设计单位四家联合盖章为准后,施工各种资料整理清楚报档案馆后,由建设厅政务中心盖章后,才算合格。
拓展资料
工程竣工验收报告主要内容是简要说明工程竣工验收报告项目可行性研究报告批复或计划任务书和核准单位及批准文号,批准的建设投资和工程概算(包括修正概算),规定的建设规模及生产能力,建设项目的包干协议等主要内容。
工程竣工验收是指建设工程依照国家有关法律、法规及工程建设规范、标准的规定完成工程设计文件要求和合同约定的各项内容,建设单位已取得政府有关主管部门(或其委托机构)出具的工程施工质量、消防、规划、环保、城建等验收文件或准许使用文件后,组织工程竣工验收并编制完成《建设工程竣工验收报告》。
工程项目的竣工验收是施工全过程的最后一道程序,也是工程项目管理的最后一项工作。它是建设投资成果转入生产或使用的标志,也是全面考核投资效益、检验设计和施工质量的重要环节。
参考资料:百度百科-工程竣工验收词条
建筑工程竣工验收报告竣工验收程序怎么写
根据《中华人民共和国》(建设部)(房屋建筑工程和市政基础设施工程竣工验收暂行规定)工程竣工验收应当按以下程序进行: (一)工程完工后,施工单位向建设单位提交工程竣工报告,申请工程竣工验收。实行监理的工程,工程竣工报告须经总监理工程师签署意见。 (二)建设单位收到工程竣工报告后,对符合竣工验收要求的工程,组织勘察、设计、施工、监理等单位和其他有关方面的专家组成验收组,制定验收方案。 (三)建设单位应当在工程竣工验收7个工作日前将验收的时间、地点及验收组名单书面通知负责监督该工程的工程质量监督机构。 (四)建设单位组织工程竣工验收。 1.建设、勘察、设计、施工、监理单位分别汇报工程合同履约情况和在工程建设各个环节执行法律、法规和工程建设强制性标准的情况; 2.审阅建设、勘察、设计、施工、监理单位的工程档案资料; 3.实地查验工程质量; 4.对工程勘察、设计、施工、设备安装质量和各管理环节等方面作出全面评价,形成经验收组人员签署的工程竣工验收意见。 参与工程竣工验收的建设、勘察、设计、施工、监理等各方不能形成一致意见时,应当协商提出解决的方法,待意见一致后,重新组织工程竣工验收。 第七条 工程竣工验收合格后,建设单位应当及时提出工程竣工验收报告。工程竣工验收报告主要包括工程概况,建设单位执行基本建设程序情况,对工程勘察、设计、施工、监理等方面的评价,工程竣工验收时间、程序、内容和组织形式,工程竣工验收意见等内容。 工程竣工验收报告还应附有下列文件: (一)施工许可证。 (二)施工图设计文件审查意见。 (三)本规定第五条(二)、(三)、(四)、(九)、(十)项规定的文件。 (四)验收组人员签署的工程竣工验收意见。 (五)市政基础设施工程应附有质量检测和功能性试验资料。 (六)施工单位签署的工程质量保修书。 (七)法规、规章规定的其他有关文件。 第八条 负责监督该工程的工程质量监督机构应当对工程竣工验收的组织形式、验收程序、执行验收标准等情况进行现场监督,发现有违反建设工程质量管理规定行为的,责令改正,并将对工程竣工验收的监督情况作为工程质量监督报告的重要内容。 第九条 建设单位应当自工程竣工验收合格之日起15日内,依照《房屋建筑工程和市政基础设施工程竣工验收备案管理暂行办法》的规定,向工程所在地的县级以上地方人民政府建设行政主管部门备案。
建设工程(建筑学术语)
建设工程是指为人类生活、生产提供物质技术基础的各类建筑物和工程设施的统称。建设工程是人类有组织、有目的、大规模的经济活动。建设工程按照自然属性可分为建筑工程、土木工程和机电工程三类。建设工程是人类有组织、有目的、大规模的经济活动。是固定资产再生产过程中形成综合生产能力或发挥工程效益的工程项目。建设工程是指建造新的或改造原有的固定资产。
热门曲谱
- 刘德华喊话四大天王合体做节目:他们愿意我 彭于晏带违规水果过海关被罚 据台湾媒体报道,彭于晏7月1日返回台北在松山机场过海关的时候,因为不小心带了水果,被海关查获并罚款3000元台币 。有台湾媒体询问机场工作人...[详情]分类:知识库时间:12:37
- led和节能灯哪个好
概括:这道题是贲友颗同学的课后练习题,主要是关于led和节能灯哪个好,指导老师为黎老师。LED节能灯是继紧凑型荧光灯(即普通节能灯...
[详情]分类:知识库时间:14:47 - 个人所得税税率
概括:这道题是蒲值暇同学的课后练习题,主要是关于个人所得税税率,指导老师为阚老师。
题目:个人所得税税率
解:<...[详情]分类:知识库时间:14:51 - 个税计算方法
概括:这道题是文缘卣同学的课后练习题,主要是关于个税计算方法,指导老师为惠老师。负所得税制度的意义财税部门出台了给予弱势群...
[详情]分类:知识库时间:14:51 - 李光洁宣布结婚 彭于晏带违规水果过海关被罚 据台湾媒体报道,彭于晏7月1日返回台北在松山机场过海关的时候,因为不小心带了水果,被海关查获并罚款3000元台币 。有台湾媒体询问机场工作人...[详情]分类:知识库时间:12:37
- 什么可以美白牙齿
概括:这道题是贡泼俊同学的课后练习题,主要是关于什么可以美白牙齿,指导老师为井老师。冷光美白牙齿顾名思义就是用冷光来美白牙...
[详情]分类:知识库时间:14:58 - 什么是连带责任
概括:这道题是满澄檬同学的课后政治练习题,主要是关于什么是连带责任,指导老师为宦老师。
题目:什么是连带责任
...[详情]分类:知识库时间:14:58 - 趣头条与江苏卫视达成战略合作 彭于晏带违规水果过海关被罚 据台湾媒体报道,彭于晏7月1日返回台北在松山机场过海关的时候,因为不小心带了水果,被海关查获并罚款3000元台币 。有台湾媒体询问机场工作人...[详情]分类:知识库时间:12:37
- 利率怎么算
概括:这道题是从纲凑同学的课后练习题,主要是关于利率怎么算,指导老师为殳老师。银行利率表示一定时期内利息量与本金的比率,通...
[详情]分类:知识库时间:14:58 - 名贵树种
概括:这道题是山翁灿同学的课后练习题,主要是关于名贵树种,指导老师为谈老师。
题目:名贵树种
解: ...[详情]分类:知识库时间:14:56 - 埃利斯
概括:这道题是苏似涡同学的课后政治练习题,主要是关于埃利斯,指导老师为裴老师。
题目:埃利斯
解: ...[详情]分类:知识库时间:14:54 - 差异
概括:这道题是巫唐抖同学的课后练习题,主要是关于差异,指导老师为左老师。暂时性差异是由税收法规与会计准则确认时间或计税基础...
[详情]分类:知识库时间:14:53 - 平衡梁
概括:这道题是浦晓淖同学的课后练习题,主要是关于平衡梁,指导老师为赵老师。平衡梁为吊装机具的重要组成部分,可用于保持被吊设...
[详情]分类:知识库时间:14:54 - 建筑图集
概括:这道题是蓟侠位同学的课后政治练习题,主要是关于建筑图集,指导老师为焦老师。《新疆传统建筑图集》是2009年新疆科学技术出...
[详情]分类:知识库时间:14:54 - 成分分析
概括:这道题是颜仑徽同学的课后练习题,主要是关于成分分析,指导老师为戈老师。
题目:成分分析
解: ...[详情]分类:知识库时间:14:56 - 无坚不摧之力
概括:这道题是路婆掖同学的课后政治练习题,主要是关于无坚不摧之力,指导老师为祁老师。
题目:无坚不摧之力
解:<...[详情]分类:知识库时间:14:54 - 气垫船原理
概括:这道题是席洞朴同学的课后练习题,主要是关于气垫船原理,指导老师为毛老师。通风工程是送风、排风、除尘、气力输送以及防、...
[详情]分类:知识库时间:14:54 - 海狸
概括:这道题是项筛卦同学的课后练习题,主要是关于海狸,指导老师为钱老师。
题目:海狸
解: ...[详情]分类:知识库时间:14:56 - 38译码器
知识点:《38译码器》 收集:瞿收霉 编辑:桂花
[详情]分类:知识库时间:10:57
本知识点包括:1、38译码器在单片机系统中的作用是什么? 2、求vh... - aidma
知识点:《aidma》 收集:蒯超峦 编辑:栀子花女孩
[详情]分类:知识库时间:12:08
本知识点包括:1、SOV/SOM是什么?AIDMA和AIDAS理论代表什么...
